问题:

[问答题,案例分析题]

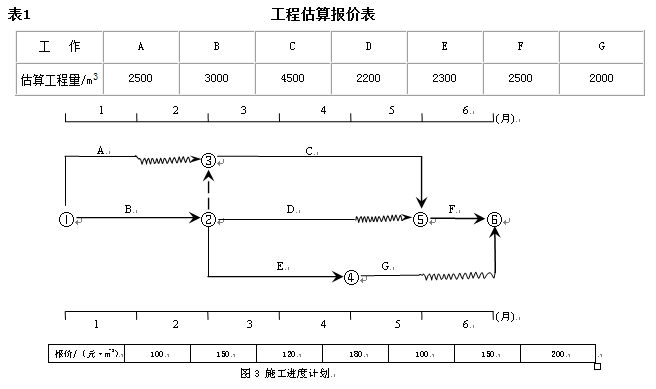

某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工承包合同。合同约定:工期6个月;A,B工作所用的材料由建设单位采购;合同价款采用以直接费为计算基础的全费用综合单位计价;施工期间若遇物价上涨,只对钢材,水泥和骨料的价格进行调整,调整依据为工程造价管理部门公布的材料价格指数。招标文件中工程量清单所列各项工作的估算工程量和施工单位的报价表如表1所示,该工程的各项工作按最早开始时间安排,按月匀速施工,经总监理工程师批准的施工进度计划如图3所示。


施工过程中,发生如下事件。
事件1:施工单位有两台大型机械设备需要进场,施工单位提出应由建设单位支付其进场费,但建调单位不同意另行支付。
事件2:建设单位提供的材料运抵现场后,项目监理机构要求施工单位及时送检,但施工单位称;施工合同专用条款并未对此作出约定,因此,建设单位提供的材料,施工单位没有送检的义务,若一定要施工单位送检,则由建设单位支付材料检测费用。
事件3:当施工进行到第3个月末时,建设单位提出一项设计变更,使D工作的工程量增加2000m3,施工单位调整方案后,D工作持续时间延长1个月。从第4个月开始,D工作执行新的全费用综合单价。经测算,新单价中直接费为160元/m3,间接费费率为15%,利润率为5%,计税系数为3.41%。

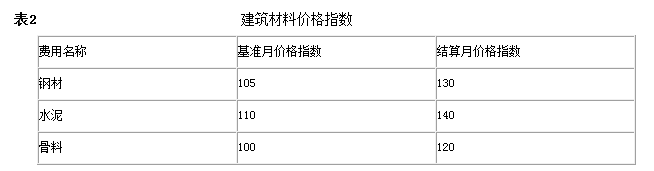

事件4:由于施工机械故障,G工作的开始时间推迟了1个月。第6个月恰遇材料价格大幅上涨,造成F,G工作的造价提高,造价管理部门公布的价格指数见表2.施工单位随即向项目监理机构提出了调整F,G工作结算单位的要求,经测算,F,G工作的单价中,钢材、水泥和骨料的价格所占比例均分别为25%,35%和10%。


问题:
1、事件1中,建设单位的做法是否正确?说明理由。
2、指出事件2中施工单位说法正确和错误之处,分别说明理由。
3、事件3中,针对施工单位调整施工方案,写出项目监理机构的处理程序。列式计算D工作调整后新的全费用综合单位(计算结果精确到小数点后两位)。
4、事件4中,施工单位提出调整工作F和G工作单价的要求是否合理?说明理由。列式计算应调价工作的新单价。
5、计算4,5,6月份的拟完工程计划投资额和施工单位的应得工程款额(计算结果精确到小数点后两位)。

在失能收入损失保险中,免责期间可能中断,如果被保险人在短暂恢复后,一般限定为6个月以内再度失能,则确定免责期的方法是()。 ["以两段失能期间中较短的一个计算免责期","以两段失能期间中较长的一个计算免责期","将两段失能期间合并相加计算免责期","将两段失能期间合并相减计算免责期"] 一般,“客户之上.勤勉尽责.公平竞争.保守秘密”这四条保险代理从业人员应遵循的职业道德原则被视为()。 ["守法遵规原则在不同方面的发展","诚实信用原则在不同方面的发展","友好合作原则在不同方面的发展","专业胜任原则在不同方面的发展"] 承保出口商在经营出口业务的过程中因进口商的商业风险或进口国的政治风险而遭受损失的一种信用保险是()。 ["一般商业信用保险","个人商业信用保险","长期商业信用保险","出口信用保险"] 违反《税收征管法》的规定,非法印制发票的,由税务机关销毁非法印制的发票,没收违法所得和作案工具,并处1万元以上5万元以下的罚款。() 发票的种类,由国家税务总局确定。()

某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工承包合同。合同约定:工期6个月;A,B工作所用的材料由建设单位采购;合同价款采用以直接费为计算基础的全费用综合单位计价;施工期间若遇物价上涨,只对钢材,水泥和骨料的价格进行调整,调整依据为工程造价管理部门公布的材料价格指数。招标文件中工程量清单所列各项工作的估算工程量和施工单位的报价表如表1所示,该工程的各项工作按最早开始时间安排,按月匀速施工,经总监理工程师批准的施工进度计划如图3所示。


施工过程中,发生如下事件。
事件1:施工单位有两台大型机械设备需要进场,施工单位提出应由建设单位支付其进场费,但建调单位不同意另行支付。
事件2:建设单位提供的材料运抵现场后,项目监理机构要求施工单位及时送检,但施工单位称;施工合同专用条款并未对此作出约定,因此,建设单位提供的材料,施工单位没有送检的义务,若一定要施工单位送检,则由建设单位支付材料检测费用。
事件3:当施工进行到第3个月末时,建设单位提出一项设计变更,使D工作的工程量增加2000m3,施工单位调整方案后,D工作持续时间延长1个月。从第4个月开始,D工作执行新的全费用综合单价。经测算,新单价中直接费为160元/m3,间接费费率为15%,利润率为5%,计税系数为3.41%。
事件4:由于施工机械故障,G工作的开始时间推迟了1个月。第6个月恰遇材料价格大幅上涨,造成F,G工作的造价提高,造价管理部门公布的价格指数见表2.施工单位随即向项目监理机构提出了调整F,G工作结算单位的要求,经测算,F,G工作的单价中,钢材、水泥和骨料的价格所占比例均分别为25%,35%和10%。


问题:
1、事件1中,建设单位的做法是否正确?说明理由。
2、指出事件2中施工单位说法正确和错误之处,分别说明理由。
3、事件3中,针对施工单位调整施工方案,写出项目监理机构的处理程序。列式计算D工作调整后新的全费用综合单位(计算结果精确到小数点后两位)。
4、事件4中,施工单位提出调整工作F和G工作单价的要求是否合理?说明理由。列式计算应调价工作的新单价。
5、计算4,5,6月份的拟完工程计划投资额和施工单位的应得工程款额(计算结果精确到小数点后两位)。

参考答案:
