当前位置:中级工商管理题库>中级建筑经济题库

问题:

[单选]

某承包商与业主签订了一份包工包料的单价合同,合同期为5个月。合同中含甲、乙两个分项工程,有关条款如下。
(1)甲、乙两个分项工程的清单工程量分别为4000m3、2500m3,单价分别为210元/m3、156元/m3。依据实际完成工程量进行结算。
(2)当某一分项工程实际工程量比清单工程量增加超出10%时,应调整单价,超出部分的单价调整系数为0.9,单价调整从累计的实际工程量超出清单工程量10%的月份开始;当某一分项工程实际工程量比清单工程量减少10%以上时,对该分项工程的全部工程量调整单价,单价调整系数为1.1,调价在最后一个月进行。
(3)措施项目清单共有5项,共计18万元,一次性包死,不得调价。全部措施项目费在开工后的前三个月末,按措施项目清单中的数额平均支付。
(4)规费费率为6%,其取费基数为各清单计价的总和;综合税率为3.41%。
(5)开工前业主向承包商支付的预付款按估计工程价款的20%计算,并在最后两个月平均分摊扣回。
(6)业主从第一个月起,从承包商的工程价款中,按5%的比例扣保留金。

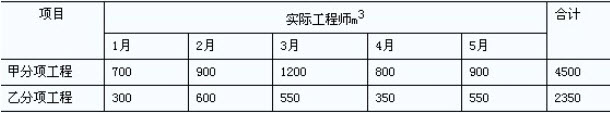

工程实际完成情况如下表所示。

第5个月的分部分项工程量清单计价合计为()万元。

A . A.25.59
B . 26.43
C . 27.28
D . 27.48

某工程项目的进度计划如下列单代号网络计划所示,时间单位为周。 该单代号网络计划中的关键工作为() A.工作A、C。 工作B、D。 工作E、I。 工作H、G。 某工程项目的进度计划如下列单代号网络计划所示,时间单位为周。 如果在项目实施过程中各项工作进度正常,则该工程项目可以在()周内完成。 A.20。 23。 26。 28。 某工程项目的进度计划如下列单代号网络计划所示,时间单位为周。   采用网络计划编制该项目进度计划的优点主要为() A.比甘特横道计划更形象、直观。 各工作之间的逻辑关系明确。 能通过参数计算找出关键工作。 便于对进度计划进行动态控制。 某承包商与业主签订了一份包工包料的单价合同,合同期为5个月。合同中含甲、乙两个分项工程,有关条款如下。  (1)甲、乙两个分项工程的清单工程量分别为4000m3、2500m3,单价分别为210元/m3、156元/m3。依据实际完成工程量进行结算。  (2)当某一分项工程实际工程量比清单工程量增加超出10%时,应调整单价,超出部分的单价调整系数为0.9,单价调整从累计的实际工程量超出清单工程量10%的月份开始;当某一分项工程实际工程量比清单工程量减少10%以上时,对该分项工程的全部工程量调整单价,单价调整系数为1.1,调价在最后一个月进行。  (3)措施项目清单共有5项,共计18万元,一次性包死,不得调价。全部措施项目费在开工后的前三个月末,按措施项目清单中的数额平均支付。  (4)规费费率为6%,其取费基数为各清单计价的总和;综合税率为3.41%。  (5)开工前业主向承包商支付的预付款按估计工程价款的20%计算,并在最后两个月平均分摊扣回。  (6)业主从第一个月起,从承包商的工程价款中,按5%的比例扣保留金。  工程实际完成情况如下表所示。该工程签约时的合同价款为()万元。 A.123.00。 141.00。 149.46。 154.56。 某建筑工程公司,在签订合同和进行合同管理的过程中发生了如下事件。 (1)该建筑工程公司中标某建筑工程,中标后签订的施工合同,在双方风险分配、违约责任的约定方面明显不合理,严重损害了建筑工程公司的合法权益。 (2)事件(1)发生后,经建筑工程公司据理力争,改签了双方都可以接受的施工合同。施工过程中,建筑工程公司发出了一份购买水泥的要约,稍后又发出了一份取消这个要约的通知。 (3)建筑工程公司向木材供应商发出购买木材的要约,由于外界原因,木材供应商发出的承诺到达建筑工程公司时,已经超过了要约中确定的期限。 (4)建筑工程公司于2010年6月8日向石材厂发出要约,并要求石材厂在2010年6月12日之前答复,但是,石材厂于2010年6月20日才回复同意卖给建筑工程公司石材。关于事件(4)的说法,正确的为() A.建筑工程公司收到该回复后要约成立。 建筑工程公司收到该回复后,要约依然无效。 如果建筑工程公司不想买石材,可以不通知石材厂。 如果建筑工程公司不通知石材厂,则视为承诺有效。

某承包商与业主签订了一份包工包料的单价合同,合同期为5个月。合同中含甲、乙两个分项工程,有关条款如下。
(1)甲、乙两个分项工程的清单工程量分别为4000m3、2500m3,单价分别为210元/m3、156元/m3。依据实际完成工程量进行结算。
(2)当某一分项工程实际工程量比清单工程量增加超出10%时,应调整单价,超出部分的单价调整系数为0.9,单价调整从累计的实际工程量超出清单工程量10%的月份开始;当某一分项工程实际工程量比清单工程量减少10%以上时,对该分项工程的全部工程量调整单价,单价调整系数为1.1,调价在最后一个月进行。
(3)措施项目清单共有5项,共计18万元,一次性包死,不得调价。全部措施项目费在开工后的前三个月末,按措施项目清单中的数额平均支付。
(4)规费费率为6%,其取费基数为各清单计价的总和;综合税率为3.41%。
(5)开工前业主向承包商支付的预付款按估计工程价款的20%计算,并在最后两个月平均分摊扣回。
(6)业主从第一个月起,从承包商的工程价款中,按5%的比例扣保留金。
工程实际完成情况如下表所示。

第5个月的分部分项工程量清单计价合计为()万元。
参考答案:

  参考解析

第5个月的分部分项工程量清单计价合计=[(900-500)×210+500×210+550×156]/10000=27.48(万元)。
