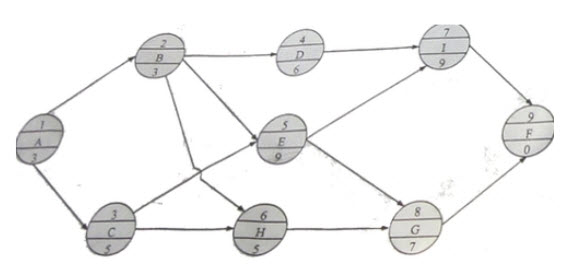

某工程项目的进度计划如下列单代号网络计划所示,时间单位为周。

如果在项目实施过程中各项工作进度正常,则该工程项目可以在()周内完成。

A . A.20
B . 23
C . 26
D . 28

教育最基本的途径是()。 A.教学。 B.课外活动。 C.社会实践。 D.校外活动。 可转换公司债券本身仅具有债权性质,在转换成公司股票前代表债权与债务的关系,转换成股票后才代表上市公司所有权的关系。() 某工程项目的进度计划如下列单代号网络计划所示,时间单位为周。 工程项目进度计划的执行检查中发现,工作D的实际进度拖后了3周,则工作D() A.将使工期拖后3周。 将使其紧后工作最早开始时间推迟3周。 不影响总工期。 不影响其紧后工作的正常进行。 某承包商与业主签订了一份包工包料的单价合同,合同期为5个月。合同中含甲、乙两个分项工程,有关条款如下。 (1)甲、乙两个分项工程的清单工程量分别为4000m3、2500m3,单价分别为210元/m3、156元/m3。依据实际完成工程量进行结算。 (2)当某一分项工程实际工程量比清单工程量增加超出10%时,应调整单价,超出部分的单价调整系数为0.9,单价调整从累计的实际工程量超出清单工程量10%的月份开始;当某一分项工程实际工程量比清单工程量减少10%以上时,对该分项工程的全部工程量调整单价,单价调整系数为1.1,调价在最后一个月进行。 (3)措施项目清单共有5项,共计18万元,一次性包死,不得调价。全部措施项目费在开工后的前三个月末,按措施项目清单中的数额平均支付。 (4)规费费率为6%,其取费基数为各清单计价的总和;综合税率为3.41%。 (5)开工前业主向承包商支付的预付款按估计工程价款的20%计算,并在最后两个月平均分摊扣回。 (6)业主从第一个月起,从承包商的工程价款中,按5%的比例扣保留金。 工程实际完成情况如下表所示。承包商计算第5个月应得进度款时,除该月分部分项工程量清单合计数额外,还需计算() A.应扣回的预付款。 应支付的措施项目费。 应扣的保留金。 应计的规费。 某承包商与业主签订了一份包工包料的单价合同,合同期为5个月。合同中含甲、乙两个分项工程,有关条款如下。 (1)甲、乙两个分项工程的清单工程量分别为4000m3、2500m3,单价分别为210元/m3、156元/m3。依据实际完成工程量进行结算。 (2)当某一分项工程实际工程量比清单工程量增加超出10%时,应调整单价,超出部分的单价调整系数为0.9,单价调整从累计的实际工程量超出清单工程量10%的月份开始;当某一分项工程实际工程量比清单工程量减少10%以上时,对该分项工程的全部工程量调整单价,单价调整系数为1.1,调价在最后一个月进行。 (3)措施项目清单共有5项,共计18万元,一次性包死,不得调价。全部措施项目费在开工后的前三个月末,按措施项目清单中的数额平均支付。 (4)规费费率为6%,其取费基数为各清单计价的总和;综合税率为3.41%。 (5)开工前业主向承包商支付的预付款按估计工程价款的20%计算,并在最后两个月平均分摊扣回。 (6)业主从第一个月起,从承包商的工程价款中,按5%的比例扣保留金。 工程实际完成情况如下表所示。第5个月的分部分项工程量清单计价合计为()万元。 A.25.59。 26.43。 27.28。 27.48。

某工程项目的进度计划如下列单代号网络计划所示,时间单位为周。

如果在项目实施过程中各项工作进度正常,则该工程项目可以在()周内完成。
参考答案:

  参考解析

计算最早开始时间和最早完成时间:
E=0,E=E+=0+3=3;
E=E=3,E=E+=3+3=6;
E=E=3,E=E+=3+5=8;
E=E=8,E=E+=8+6=14
E=Max[E,E]=Max[6,8]=8,E=E+=8+9=17;
E=Max[E,E]=Max[6,8]=8,E=E+=8+5=135
E=Max{E,E]=Max[14,17]=17,E=E+=17+9=26;
E=Max[E,E]=Max[17,13]=17,E=E+=17+7=24;
E=Max[E,E]=Max[26,24]=26,E=E+=26+0=26。
所以,该工程项目最早可以在26周完成。
