问题:

[单选]

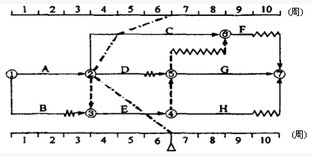

某工程双代号时标网络计划如下图所示,根据第6周末实际进度检查结果绘制的前锋线如点划线所示。通过比较可以看出()。

A . E工作实际进度拖后1周,不影响工期
B . C工作实际进度拖后2周,影响工期1周
C . D工作实际进度超前2周,影响工期1周
D . D工作实际进度拖后3周,影响工期3周

肾蒂中没有() 神经。 淋巴管。 肾动脉。 肾静脉。 肾大盏。 属于护理管理不善造成的缺陷是() 药物名称查对失误。 盲目执行医嘱。 护理记录缺陷。 护理人员法律知识缺乏。 言语不谨慎。 关于肾小球疾病发病机制不正确的是() 是免疫介导性炎症疾病。 免疫机制是始发机制。 免疫反应包括细胞免疫和体液免疫。 无免疫机制作用。 炎症介质包括补体、白细胞介素、活性氧等。 下列哪一项不属于肌的辅助装置() 浅筋膜。 肌腱。 腱鞘。 滑膜囊。 深筋膜。 不属于护理质量控制内容的是() 基础护理管理。 专科护理管理。 新业务新技术管理。 护理信息管理。 处理护理缺陷的管理。

某工程双代号时标网络计划如下图所示,根据第6周末实际进度检查结果绘制的前锋线如点划线所示。通过比较可以看出()。

参考答案:

  参考解析

本题考查的是前锋线比较法。C工作实际进度拖后2周,其总时差为1周,所以影响工期1周。D工作实际进度拖后3周,其总时差为1周,所以影响总工期2周。E工作实际进度拖后1周,其总时差为0,影响总工期1周。
