某综合办公楼工程,建设单位甲通过公开招标确定本工程由乙承包商为中标单位,双方签订了工程承包合同。由于乙承包商不具有勘察、设计能力,经甲建设单位同意,乙分别与丙建筑设计院和丁建筑工程公司签订了工程勘察设计合同和工程施工合同。勘察设计合同约定由丙对甲的办公楼及附属公共设施提供设计服务,并按勘察设计合同的约定交付有关的设计文件和资料。施工合同约定由丁根据丙提供的设计图纸进行施工,工程竣工时根据国家有关验收规定及设计图纸进行质量验收。合同签订后,丙按时将设计文件和有关资料交付给丁,丁根据设计图纸进行施工。工程竣工后,甲会同有关质量监督部门对工程进行验收,发现工程存在严重质量问题是由于设计不符合规范所致。原来丙未对现场进行仔细勘察即自行进行设计导致设计不合理,给甲带来了重大损失,并以与甲方没有合同关系为由拒绝承担责任,乙又以自己不是设计人为由推卸责任,甲遂以丙为被告向法院提起诉讼。 【问题】 1.本案例中,甲与乙、乙与丙、乙与丁分别签订的合同是否有效?并分别说明理由。 2.甲以丙为被告向法院提起诉讼是否妥当?为什么? 3.工程存在严重质量问题的责任应如何划分? 4.根据我国法律法规的规定,承包单位将承包的工程转包或违法分包应承担什么法律后果?
某工程项目,业主通过招标与甲建筑公司签订了土建工程施工合同,包括A、B、C、D、E、F、G、H八项工作,合同工期360d。业主与乙安装公司签订了设备安装施工合同,包括设备安装与调试工作,合同工期l80d。通过相互的协调,编制的网络进度计划如图2—16所示。 该工程施工过程中发生了以下事件。 (1)事件1:基础工程施工时,业主负责供应的钢筋混凝土预制桩供应不及时,使A工作延误7d。 (2)事件2:B工作施工后进行检查验收时,发现一预埋件埋置位置有误,经核查,是由于设计图纸中预埋件位置标注错误所致。甲建筑公司进行了返工处理,损失5万元,且使B工作延误15d。 (3)事件3:甲建筑公司因人员与机械调配问题造成C工作增加工作时间5d,窝工损失2万元。 (4)事件4:乙安装公司设备安装时,因接线错误造成设备损坏,使乙安装公司安装调试工作延误5d,损失12万元。发生以上事件后,施工单位均及时向业主提出了索赔要求。 【问题】 1.施工单位对以上各事件提出索赔要求,分析业主是否应给予甲建筑公司和乙安装公司工期和费用补偿。 2.如果合同中约定,由于业主原因造成延期开工或工期延期,每延期1d补偿施工单位6000元,由于施工单位原因造成延期开工或工期延误,每延误1d罚款6000元。计算施工单位应得的工期与费用补偿各是多少? 3.该项目采用预制钢筋混凝土桩基础,共有800根桩,桩长9m。合同规定:桩基分项工程的综合单价为180元/m;预制桩由业主购买供应,每根桩按950元计。计算甲建筑公司桩基础施工应得的工程款是多少? (注:计算结果保留一位小数。)
某房地产公司计划在北京开发某住宅项目,采用公开招标的形式有A、B、C、D、E、F六家施工单位领取了招标文件。本工程招标文件规定:2004年10月20日下午17:30为投标文件接收终止时间。在提交投标文件的同时,需投标单位提供投标保证金20万元。在2004年10月20日,A、B、C、D、F五家投标单位在下午17:30前将投标文件送达,E单位在次日上午8:00送达。各单位均按招标文件的规定提供了投标保证金。在10月20日上午10:25时,B单位向招标人递交了一份投标价格下降5%的书面说明。开标时,由招标人检查投标文件的密封情况,确认无误后,由工作人员当众拆封,并宣读了A、B、C、D、F承包商的名称、投标价格、工期和其他主要内容。在开标过程中,招标人发现C单位的标袋密封处仅有投标单位公章,没有法定代表人印章或签字。评标委员会委员由招标人直接确定,共有4人组成,其中招标人代表2人,经济专家1人,技术专家1人。招标人委托评标委员会确定中标人,经过综合评定,评标委员会确定A单位为中标单位。 【问题】 1.在招标投标过程中有何不妥之处?说明理由。 2.B单位向招标人递交的书面说明是否有效? 3.在开标后,招标人应对C单位的投标书作何处理?为什么? 4.投标书在哪些情况下可作为废标处理? 5.招标人对E单位的投标书作废标处理是否正确?理由是什么?
某建筑工程,建筑面积3.8万m2,地下1层,地上16层。施工单位(以下简称“乙方”).与建设单位(以下简称“甲方”)签订了施工总承包合同,合同期600d。合同约定工期每提前(或拖后)1d奖励(或罚款)1万元。乙方将屋面和设备安装两项工程的劳务进行了分包,分包合同约定,若造成乙方关键工作的工期延误,每延误1d,分包方应赔偿损失l万元。主体结构混凝土施工使用的大模板采用租赁方式,租赁合同约定,大模板到货每延误1d,供货方赔偿1万元。乙方提交了施工网络计划,并得到了监理单位和甲方的批准。网络计划示意图如图2—15所示。 施工过程中发生了以下事件。 事件1:底板防水工程施工时,因特大暴雨突发洪水原因,造成基础工程施工工期延长5d,因人工窝工和施工机械闲置造成乙方直接经济损失10万元。 事件2:主体结构施工时,大模板未能按期到货,造成乙方主体结构施工工期延长10d,直接经济损失20万元。 事件3:屋面工程施工时,乙方的劳务分包方不服从指挥,造成乙方返工,屋面工程施工工期延长3d,直接经济损失0.8万元。 事件4:中央空调设备安装过程中,甲方采购的制冷机组因质量问题退换货,造成乙方设备安装工期延长9d,直接费用增加3万元。 事件5:因为甲方对外装修设计的色彩不满意,局部设计变更通过审批后,使乙方外装修晚开工30d,直接费损失0.5万元。 其余各项工作,实际完成工期和费用与原计划相符。 【问题】 1.用文字或符号标出该网络计划的关键线路。 2.指出乙方向甲方索赔成立的事件,并分别说明索赔内容和理由。 3.分别指出乙方可以向大模板供货方和屋面工程劳务分包方索赔的内容和理由。 4.该工程实际总工期多少天?乙方可得到甲方的工期补偿为多少天?工期奖(罚)款 是多少万元。5.乙方可得到各劳务分包方和大模板供货方的费用赔偿各是多少万元? 6.如果只有室内装修工程有条件压缩工期,在发生以上事件的前提条件下,为了能最大限度地获得甲方的工期奖,室内装修工程工期至少应压缩多少天?
某工程,施工总承包单位(以下简称“乙方”)按《建设工程施工合同(示范文本)》(GF-1999—0201)与建设单位(以下简称“甲方”)签订了施工总承包合同,合同中约定开工日期为2005年3月1日,乙方每月25日向甲方提交已完工程量报告,工程进度款支付时间为次月8日。甲方依据合同推荐某电梯安装单位(以下简称“丙方”)作为本项目电梯安装施工单位,丙方与乙方签订了分包合同。甲方委托监理公司对工程实施施工监理。 乙方项目经理开工前对本项目今后的工作做了如下安排。 (1)由项目经理负责组织编制“项目施工管理实施规划”。 (2)由项目总工程师负责建立项目质量管理体系,由项目生产经理负责建立安全管理体系并组织实施。 (3)由项目行政管理人员负责对所有安全施工的技术要求进行交底。 (4)由项目商务经理负责与劳务作业层、各协作单位、发包人、分包人的组织协调工作,解决项目中出现的各种问题。 (5)由项目经理负责组织有关单位进行单位工程竣工验收。 2005年5月15日,项目经理和项目商务经理一起向甲方催要4月份工程进度款。甲方说:“监理单位正在对4月份的工程量进行核对,工程进度款还要等一等。”项目经理立即停止施工,以催要工程进度款。电梯安装施工过程中,因甲方采购的一部电梯导轨型号到货错误,需要退换。丙方向项目监理机构提出了申请,要求补偿因退换导轨造成的费用损失。监理说:“此事应先找乙方。”丙方找到乙方,乙方项目经理回答:“你们是甲方推荐的,费用直接找甲方要,此事与我们没有关系。” 【问题】 1.逐项指出乙方项目经理开工前的工作安排是否妥当?对于不妥之项说明正确做法。 2.指出乙方停止施工以催要4月份工程进度款的做法和甲方的答复各有何不妥之处。 3.丙方向项目监理机构提出费用损失补偿申请是否恰当,说明理由。 4.乙方项目经理对于丙方提出索赔的回答是否恰当?说明理由。

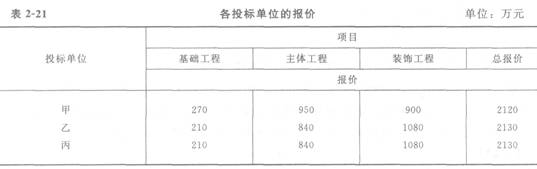

某工程项目业主邀请了甲、乙、丙三家施工单位参加投标竞争。各投标单位的报价见表2—21,施工进度计划安排见表2—22。若以工程开工日期为折现点,贷款月利率为1%,并假设各分部工程每月完成的工作量相等,并且能按月及时收到工程款。

【问题】
1.就甲、乙两家投标单位而言,若不考虑资金时间价值,判断并简要分析业主应优先选择哪家投标单位?
2.就乙、丙两家投标单位而言,若考虑资金时间价值,判断并简要分析业主应优先选择哪家投标单位?(注:现值系数见表2—23)

3.评标委员会对甲、乙、丙三家投标单位的技术标评审结果见表2—24。评标办法规定:各投标单位报价比标底价每下降1%,扣1分,最多扣10分;报价比标底价每增加1%,扣2分,扣分不保底。报价与标底价差额在1%以内时可按比例平均扣减。评标时不考虑资金时间价值,设标底价为2125万元,根据得分最高者中标原则,试确定中标单位。
