问题:

[问答题,案例分析题]

工程背景资料如下:

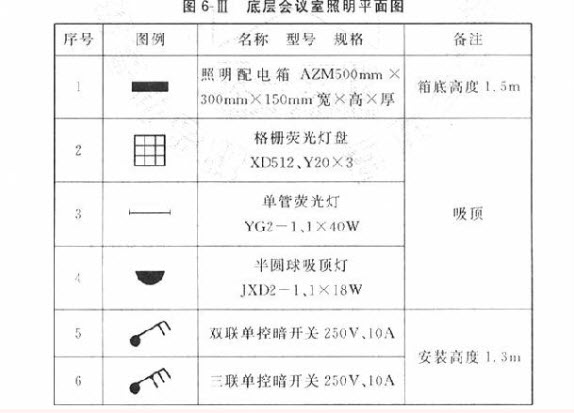

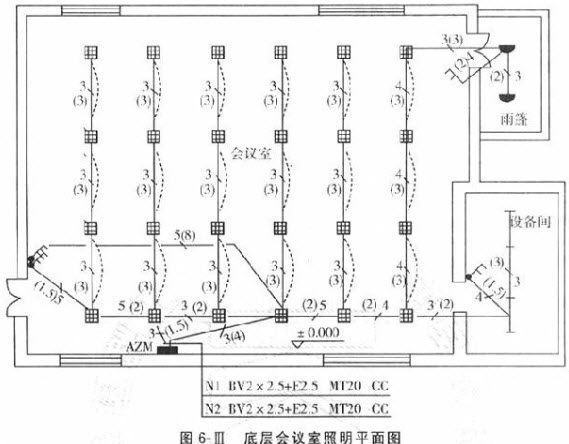

(1)图6.Ⅲ所示为某综合楼底层会议室的照明平面图。




说明:
1.照明配电箱AZM电源由本层总配电箱引来。
2.管路为镀锌电线管Ф20或Ф25沿墙、楼板暗配.顶管敷设标高除雨篷为4m外,其余均为5m。管内穿绝缘导线BV-5002.5mm2。管内穿线管径选择:3根线选用Ф20镀锌电线管;4-5根线选用镀锌电线管。所有管路内均带一根专用接地线(PE线)。
3.配管水乎长度见图6-III括号内数字,单位为m。

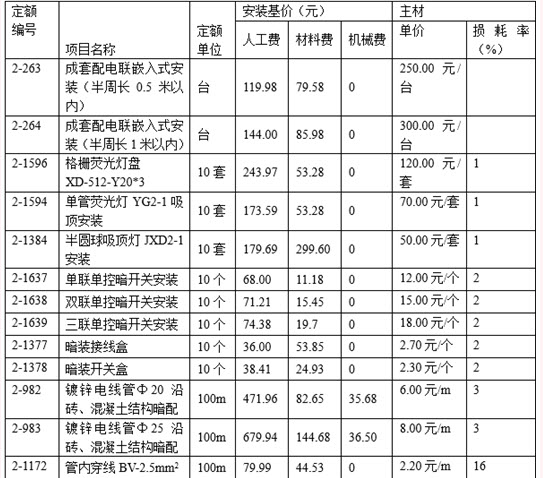

(2)照明工程的相关定额见下表:



(3)该工程的人工单价为80元/工日,管理费和利润分别按人工费的50%和30%计算。

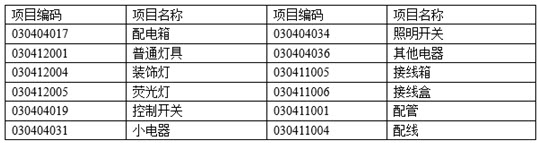

(4)相关分部分项工程量清单项目统一编码见下表:



【问题】
1.按照背景资料(4)和图6.Ⅲ所示内容,根据和《建设工程工程量清单计价规范》(GB50500—2013)和《通用安装工程工程量计算规范》(GB50856-2013)的相关规定,列式计算管、线的工程量,将计算结果填入答题纸,在答题纸上表6-Ⅲ-1中编制该工程的“分部分项工程和单价措施项目清单及计价表”。
2.设定该工程镀锌电管线Ф20暗配的清单工程量按照70m计,其余条件均不变。根据上述相关定额,计算Ф20暗配项目的综合单价,并填入答题纸上表6-Ⅲ-2“综合单价分析表”中。

事业单位中,下列固定资产增加的业务中,应同时增加固定资产和固定基金的是。 ["融资租入固定资产","接受捐赠的固定资产","购置固定资产","盘盈固定资产"] 一种单面动作渐进式安全钳。限速器动作时通过提拉联动机将活动钳块6上提,与导轨接触并沿斜面滑槽7上滑。导轨被夹在活动钳块与静钳块之间,其最大的夹紧力由蝶形弹簧()决定。弹簧5用于安全钳释放时钳块复位。 ["2","3","7","8"] 外国投资者甲拟以550万元价格收购境内公司乙部分股权,以成为其控股股东。2011年4月5日,该项收购获得商务主管部门批准。5月6日,乙公司完成变更登记,并取得新营业执照。6月6日,甲向股权出让方支付股权转让价款350万元。7日6日,甲将剩余200万元股权转让价款全部付清。根据外商投资企业法律制度的规定,甲取得乙公司决策权的日期是() ["2011年4月5日","2011年5月6日","2011年6月6日","2011年7月6日"] 背景资料: 某工程采用工程量清单招标方式确定了中标人,业主和中标人签订了单价合同。合同内容包括六项分项工程,其分项工程工程量、费用和计划作业时间,见表5.1。该工程安全文明施工等总价措施项目费用6万元,其他总价措施项目费用10万元,暂列金额8万元;管理费以分项工程中人工费、材料费、机械费之和为计算基数,费率为10%;利润与风险费以分项工程中人工费、材料费、机械费与管理费之和为计算基数,费率为7%:规费以分项工程、总价措施项目和其他项目之和为计算基数,费率为6%:税金率为3.5%;合同工期为8个月。 表5.1分项工程工程量、费用和计划作业时间明细表 有关工程价款支付条件如下: (1)开工前业主向承包商支付分项工程费用(含相应的规费和税金)的25%作为材料预付款,在开工后的第4-6月分三次平均扣回; (2)安全文明施I等总价措施项目费用分别于开工前和开工后的第1个月分两次平均支付,其他总价措施项目费用在第1--5个月分五次平均支付; (3)业主按当月承包商已完工程款的90%支付(包括安全文明施工等总价措施项目和其他总价措施项目费); (4)暂列金额计入合同价,按实际发生额与工程进度款周期支付; (5)工程质量保证金为工程款的3%,竣工结算月一次扣留。 工程施工期间,经监理人核实的有关事项如下: (1)第3个月发生现场签证计日工费用3.0万元; (2)因劳务作业队伍调整使分项工程C的开始作业时间推迟1个月,且作业时间延长1个月; (3)因业主提供的现场作业条件不充分,使分项工程D增加的人工费、材料费、机械费之和为6.2万元,作业时间不变; (4)因设计变更使分项工程E增加工程量120m2(其价格执行原综合单价),作业时间延长1个月; (5)其余作业内容及时间没有变化,每项分项工程在施工期间各月匀速施工。 【问题】

工程背景资料如下:
(1)图6.Ⅲ所示为某综合楼底层会议室的照明平面图。




说明:
1.照明配电箱AZM电源由本层总配电箱引来。
2.管路为镀锌电线管Ф20或Ф25沿墙、楼板暗配.顶管敷设标高除雨篷为4m外,其余均为5m。管内穿绝缘导线BV-5002.5mm2。管内穿线管径选择:3根线选用Ф20镀锌电线管;4-5根线选用镀锌电线管。所有管路内均带一根专用接地线(PE线)。
3.配管水乎长度见图6-III括号内数字,单位为m。
(2)照明工程的相关定额见下表:



(3)该工程的人工单价为80元/工日,管理费和利润分别按人工费的50%和30%计算。
(4)相关分部分项工程量清单项目统一编码见下表:



【问题】
1.按照背景资料(4)和图6.Ⅲ所示内容,根据和《建设工程工程量清单计价规范》(GB50500—2013)和《通用安装工程工程量计算规范》(GB50856-2013)的相关规定,列式计算管、线的工程量,将计算结果填入答题纸,在答题纸上表6-Ⅲ-1中编制该工程的“分部分项工程和单价措施项目清单及计价表”。
2.设定该工程镀锌电管线Ф20暗配的清单工程量按照70m计,其余条件均不变。根据上述相关定额,计算Ф20暗配项目的综合单价,并填入答题纸上表6-Ⅲ-2“综合单价分析表”中。

参考答案:

  参考解析

1.本案例第1问主要考查电气工程工程量计算方法。
(1)计算配管长度时,不扣除管路中间的接线箱(盒)、开关盒、灯头盒所占长度。但应扣除配电箱所占长度。
(2)计算配线长度时,按设计图示尺寸以单线长度计算。计算综合单价时,应考虑主材损耗。
2.本案例第2问主要考查计算电气配管综合单价时,Φ20镀锌电线管主材数量应考虑损耗。
考点
工程结算与决算
