问题:

[问答题]

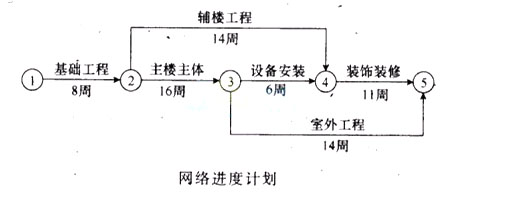

某办公楼由12层主楼和3层辅楼组成。施工单位(乙方)与建设单位(甲方)签订了承建该办公楼施工合词,合同工期为41周。合同约定,工期每提前(或拖后)1d奖励(或罚款)2500元。乙方提交了粗略的施工网络进度计划,并得到甲方的批准。该网络进度计划如下图所示:
施工过程中发生了如下事件。
事件1:在基坑开挖后,发现局部有软土层,乙方配合地质复查,配合用工10个工日。根据批准的地基处理方案,乙方增加直接费5万元。因地基复查使基础施工工期延长3日,人工窝工15个工日。
事件2:辅楼施工时,因某处设计尺寸不当,甲方要求拆除已施工部分重新施工因此造成增加用工30个工日,材料费、机械台班费计2万元,辅楼主体工作拖延1天。
事件3:在主楼主体施工中,因施工机械故障,造成工人窝工8个工日,该工作工期延长4日。
事件4:因乙方购买的室外工程管线材料质量不合格,甲方令乙方重新购买因此造成该项工作多用人工8个工日,该项工作工期延长4日,材料损失费1万元。
事件5:鉴于工期较紧,经甲方同意,乙方在装饰装修时采取了加快施工的技术措施,使得该项工作缩短了1天,该项技术组织措施费0.6万元。
其余各项工作实际作业工期和费用与原计划相符。

该网络计划中哪些工作是主要控制对象(关键工作),计划工期是多少?

因为情绪需要及时疏泄,因此当我们出现不良情绪时要及时宣泄,越早越好。() 以发起方式设立公司,可以采用公募发行方式发行股票 任何职业道德都具有强烈的纪律性。 Which class of Cisco access points operate under IEEE 802.3af power?() ["Class A","Class 1","Class 2","Class 3","Class 4"] Yours truly, have been called upon to add location-based services into an existing controller-based wireless design which primarily encompasses handheld devices such as barcode scannersand cisco 7920 wireless ip phones. In which mode should you deploy the additional access points to achieve the density required without excessive co-channel interference?() ["tracking mode","monitor mode","location mode","sniffer mode"]

某办公楼由12层主楼和3层辅楼组成。施工单位(乙方)与建设单位(甲方)签订了承建该办公楼施工合词,合同工期为41周。合同约定,工期每提前(或拖后)1d奖励(或罚款)2500元。乙方提交了粗略的施工网络进度计划,并得到甲方的批准。该网络进度计划如下图所示:
施工过程中发生了如下事件。
事件1:在基坑开挖后,发现局部有软土层,乙方配合地质复查,配合用工10个工日。根据批准的地基处理方案,乙方增加直接费5万元。因地基复查使基础施工工期延长3日,人工窝工15个工日。
事件2:辅楼施工时,因某处设计尺寸不当,甲方要求拆除已施工部分重新施工因此造成增加用工30个工日,材料费、机械台班费计2万元,辅楼主体工作拖延1天。
事件3:在主楼主体施工中,因施工机械故障,造成工人窝工8个工日,该工作工期延长4日。
事件4:因乙方购买的室外工程管线材料质量不合格,甲方令乙方重新购买因此造成该项工作多用人工8个工日,该项工作工期延长4日,材料损失费1万元。
事件5:鉴于工期较紧,经甲方同意,乙方在装饰装修时采取了加快施工的技术措施,使得该项工作缩短了1天,该项技术组织措施费0.6万元。
其余各项工作实际作业工期和费用与原计划相符。

该网络计划中哪些工作是主要控制对象(关键工作),计划工期是多少?
