某房屋建筑工程施工总承包二级企业,通过招标投标方式承建了城区A住宅楼工程,工程为框架一剪力墙结构,地上17层,地下1层,总建筑面积16780m2。该工程采取施工总承包方式,合同约定工期20个月。工程中标后,施工企业负责人考虑到同城区的B工程已临近竣工阶段(正在进行竣工预验收和编制竣工验收资料),经征得A、B工程建设单位同意,选派B工程项目经理兼任A工程的项目经理工作。在施工期间,为了节约成本,项目经理安排将现场污水直接排入邻近的河流。在浇筑楼板混凝土过程中,进行24h连续浇筑作业,引起了附近居民的投诉。 【问题】 1.该施工企业是否具备承建A工程的资质等级要求?为什么? 2.该施工企业是否可以选派B工程的项目经理担任A工程项目经理?请说明理由。 3.上述案例中发生了哪几种环境污染形式?工程施工中可能造成环境污染的形式还有哪些? 4.按照噪声来源划分,本案例中的噪声属于哪种类型?在施工过程中项目经理部应如何预防此类投诉事件的发生?
案例分析题某大学图书馆进行装修改造,根据施工设计和使用功能的要求,采用大量的轻质隔墙。外墙采用建筑幕墙,承揽该装修改造工程的施工单位根据《建筑装饰装修工程质量验收规范》规定,对工程细部构造施工质量的控制做了大量的工作。 该施工单位在轻质隔墙施工过程中提出以下技术要求。 (1)板材隔墙施工过程中如遇到门洞,应从两侧向门洞处依次施工。 (2)石膏板安装牢固时,隔墙端部的石膏板与周围的墙、柱应留有10mm的槽口,槽口处加泛嵌缝膏,使面板与邻近表面接触紧密。 (3)当轻质隔墙下端用木踢脚覆盖时,饰面板应与地面留有5~10mm缝隙。 (4)石膏板的接缝缝隙应保证在8~10mm。 该施工单位在施工过程中特别注重现场文明施工和现场的环境保护措施,工程施工后,被评为优质工程。 【问题】 1.建筑装饰装修工程的细部构造是指哪些子分部工程中的细部节点构造? 2.轻质隔墙按构造方式和所用材料的种类不同可分为哪几种类型?石膏板属于哪种轻质隔墙? 3.逐条判断该施工单位在轻质隔墙施工过程中提出的技术要求的正确与否,如不正确,请改正。 4.简述板材隔墙的施工工艺流程。 5.轻质隔墙的节点处理主要包括哪几项? 6.建筑工程现场文明施工管理的主要内容有哪些? 7.建筑工程施工环境管理计划的主要内容包括哪些?。
某建筑幕墙工程施工过程中,施工项目经理部加强了施工现场施工的管理,对现场消防的管理措施摘录如下。 (1)施工现场设置的消防车道的宽度为2.8m。 (2)施工现场进水干管直径为120mm。 (3)氧气瓶之间的工作间距为3m。 (4)油漆和稀料的调配尽量在库房内。 (5)高度超过24m的在施工程,随楼层的升高每隔两层设一处消防栓口,配备水龙带。 (6)现场有明显的防火宣传标志。 该项目经理部主要从现场平面管理、现场料具管理、现场消防和保卫管理、现场临时用水和用电管理、现场文明施工管理方面做了大量工作。 【问题】 1.逐条判断施工项目经理部对现场消防的管理措施是否妥当,如不妥,请改正。 2.施工项目经理部应对现场料具管理采取哪些措施?。
某豪华酒店工程项目,18层框架混凝土结构,全现浇混凝土楼板,主体工程已全部完工,经验收合格。进入装饰装修施工阶段,该酒店的装饰装修工程由某装饰公司承揽了施工任务,装饰装修工程施工工期为150d,装饰公司在投标前已领取了全套施工图纸,该装饰装修工程采用固定总价合同,合同总价为720万元。该装饰公司在酒店装修的施工过程中采取了以下施工方法:地面镶边施工过程中,在靠墙处采用砂浆填补,在采用掺有水泥拌和料做踢脚线时,用石灰浆进行打底,木、竹地面的最后一遍涂饰在裱糊工程开始前进行。对地面工程施工采用的水泥凝结时间和强度进行复验后开始使用。在水磨石整体面层施工过程中,采用同类材料以分格条设置镶边。 【问题】 1.该酒店的装饰装修工程合同采用固定总价是否妥当?为什么? 2.建设工程合同按照承包工程计价方式可划分为哪几类? 3.判断该装饰公司在酒店装修施工过程中采取的施工方法存在哪些不妥当之处,并说出正确的做法。 4.按照《建筑装饰装修工程质量验收规范》和《民用建筑工程室内环境污染控制规范》的规定,一般情况下,装饰装修工程中应对哪些进场材料的种类和项目进行复验?
案例分析题11 某大厦工程项目,建设单位与施工单位根据《建设工程施工合同文本》签订了工程的总承包施工合同,总承包商将该大厦工程项目的装饰装修工程分包给一家具有相应资质条件的某装饰装修工程公司。该装饰装修工程合同与该工程项目建设单位签订了该大厦工程项目的装饰装修施工合同。 该工程总承包施工单位在施工过程中发生以下事件。 事件1:基坑开挖后用重型动力触探法检查,发现基坑下面存在古墓。 事件2:基坑验槽时,总承包施工单位技术负责人组织、建设、设计、勘察、监理等单位的项目技术负责人共同检验,经检验基坑符合要求。 事件3:为了使水泥浆更具黏结力,旋喷桩在旋喷前3h对水泥浆进行搅拌。 事件4:基坑回填过程中,施工总承包单位只检查了排水措施和回填土的含水量,并对其进行了控制。 【问题】 1.该大厦工程项目装饰装修工程的分包过程有何不妥之处,并改正。 2.《建设工程施工合同文本》由哪几部分组成?该文本的三个附件分别是什么? 3.判断施工总承包单位对在施工过程中发生的事件是否妥当,不妥当,请改正。 4.基坑验槽时,应重点观察哪些部位? 5.基坑回填土施工结束后应检查哪些项目,并使其满足设计和规范要求? 6.旋喷地基质量可采用哪些方法进行检验?

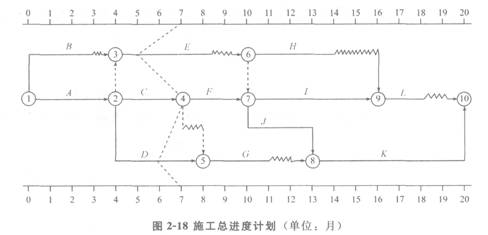

某工程施工总承包合同工期为20个月。在工程开工之前,总承包单位向总监理工程师提交了施工总进度计划,各工作均匀速进行(如图2—18所示)。该计划得到总监理工程师的批准。当工程进行到第7个月末时,进度检查绘出的实际进度前锋线如图2—18所示。

E工作和F工作于第10个月末完成以后,业主决定对K工作进行设计变更,变更设计图纸于第l3个月末完成。工程进行到第12个月末时,进度检查时发现如下情况。
(1)H工作刚刚开始。
(2)I工作仅完成了1个月的工作量。
(3)J工作和G工作刚刚完成。
【问题】
1.为了保证本工程的建设工期,在施工总进度计划中应重点控制哪些工作7
2.根据第7个月末工程施工进度检查结果,分别分析E、C、D工作的进度情况及对其紧后工作和总工期产生什么影响。

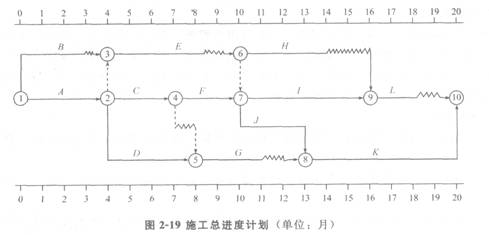

3.根据第12个月末进度检查结果,在图2—19中绘出进度前锋线。此时总工期为多少个月?
4.由于J、G工作完成后K工作的施工图纸未到,K工作无法在第12个月末开始施工,总承包单位就此向业主提出了费用索赔。造价工程师应如何处理?说明理由。
