问题:

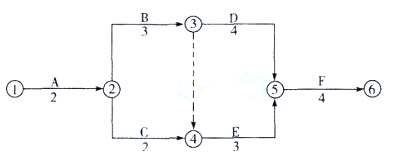

下列网络计划中,工作E的最迟开始时间是()。
A . 4B . 5C . 6D . 7
● 参考解析
工作最迟时间参数受到紧后工作的约束,故其计算顺序应从终点节点起,逆着箭线方向依次逐项计算。工作F为终点节点,故其最迟完成时间为13,其最迟开始时间为13-4=9,工作E的紧后工作为工作F,因此工作E的最迟完成时间为9,其最迟开始时间为9-3=6。
