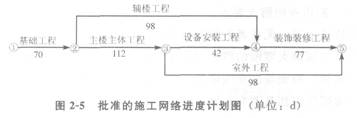

某办公楼由主楼和辅楼组成,建设单位(甲方)与施工单位(乙方)签订了施工合同经甲方批准的施工网络进度计划如图2-5所示。

施工过程中发生如下事件。
事件1:在基坑开挖后,发现局部有软土层,重新调整了地基处理方案,经批准后组织实施,乙方为此增加费用5万元,基础施工工期延长3d。
事件2:辅楼施工时,甲方提出修改设计,乙方按设计变更要求拆除了部分已完工程,重新施工。造成乙方多支付人工费1万元,材料和机械费用2万元,辅楼工期因此拖延7d。
事件3:主楼施工中,因施工机械故障造成停工,主楼工期拖延7d,费用增加6万元。
【问题】
1.原施工网络计划中,关键工作是哪些?计划工期是多少?
2.针对上述每一件事,乙方如提出工期和费用索赔,索赔是否成立?请简述理由。
3.乙方共可得到的索赔工期是多少天?费用为多少元?

【2010年度考试真题】 某办公楼工程,建筑面积35000m2,地下2层,地上15层,框架筒体结构,外装修为单元式玻璃幕墙和局部干挂石材。场区自然地面标高为-2.00m,基础底标高为-6.90m,地下水位标高-7.50m,基础范围内土质为粉质黏土层。在建筑物北侧,距外墙轴线2.5m处有一自东向西管径为600mm的供水管线,埋深1.80m。施工单位进场后,项目经理召集项目相关人员确定了基础及结构施工期间的总体部署和主要施工方法:土方工程依据合同约定采用专业分包;底板施工前,在基坑外侧将起重机安装调试完成;结构施工至地上8层时安装双笼外用电梯;模板拆至5层时安装悬挑卸料平台;考虑到场区将来回填的需要,主体结构外架采用悬挑式脚手架;楼板及柱模板采用木胶合板,支撑体系采用碗扣式脚手架;核心筒采用大钢模板施工。会后相关部门开始了施工准备工作。 合同履行过程中,发生了如下事件。 事件1:施工单位根据工作总体安排,首先将工程现场临时用电安全专项方案报送监理工程师,得到了监理工程师的确认。随后施工单位陆续上报了其他安全专项施工方案。 事件2:地下1层核心筒拆模后,发现其中一道墙体的底部有一孔洞(大小为0、30m×0、50m),监理工程师要求修补。 事件3:装修期间,在地上10层,某管道安装工独自对焊工未焊完的管道接口进行施焊,结果引燃了正下方9层用于工程的幕墙保温材料,引起火灾。所幸正在进行幕墙作业的施工人员救火及时,无人员伤亡。 事件4:幕墙施工过程中,施工人员对单元式玻璃幕墙防火构造、变形缝及墙体转角构造节点进行了隐蔽记录,监理工程师提出了质疑。 【问题】 1、工程自开工至结构施工完成,施工单位应陆续上报哪些安全专项方案(至少列出四项)? 2、事件2中,按步骤说明孔洞修补的做法。 3、指出事件3中的不妥之处。 4、事件4中,幕墙还有哪些部位需要做隐蔽记录? 施工进度控制方法的运用案例分析题 某综合楼工程,地下1层,地上10层,钢筋混凝土框架结构,建筑面积28500m2。某施工单位与建设单位签订了工程施工合同,合同工期约定为20个月。施工单位根据合同工期编制了该工程项目的施工进度计划,并且绘制出施工进度网络计划如图2-9所示(单位:目) 在工程施工中发生了如下事件。 事件1:因建设单位修改设计,致使工作K停工2个月。 事件2:因建设单位供应的建筑材料未按时进场,致使工作H延期1个月。 事件3:因不可抗力原因致使工作F停工1个月。 事件4:因施工单位原因工程发生质量事故返工,致使工作M实际进度延迟1个月。 【问题】 1.指出该网络计划的关键线路,并指出由哪些关键工作组成。 2.针对本案例上述各事件,施工单位是否可以提出工期索赔的要求?并分别说明理由。 3.上述事件发生后,本工程网络计划的关键线路是否发生改变?如有改变,指出新的关键线路。 4.对于索赔成立的事件,工期可以顺延几个月?实际工期是多少? 施工进度控制方法的应用案例分析题: 某工程,施工合同中约定,工期19周;钢筋混凝土基础工程量增加超出15%时,结算时对超出部分按原价的90%调整单价。经总监理工程批准的施工总进度计划如图2—8所示,其中A、C工作为钢筋混凝土基础工程,B、G工作为片石混凝土基础工程,D、E、F、H、J工作为设备安装工程,K、L、J、N工作为设备调试工作。 施工过程中,发生如下事件。 事件1:合同约定A、C工作的综合单价为700元/m3。在A、C工作开始前,设计单位修改了设备基础尺寸,A工作的工程量由原来的4200m3增加到7000m3,C工作工程量由原来的3600m3减到2400m3。 事件2:A、D工作完成后,建设单位拟将后续工程的总工期缩短2周,要求项目监理机构帮助拟定一个合理的赶工方案,以便与施工单位洽商,项目监理机构提出的后续工作可以缩短的时间及其赶工费率见表2—4。 【问题】 1.事件1中,设计修改后,在单位时间完成工程量不变的前提下,A、C工作的持续时间分别为多少周?对合同总工期是否有影响?为什么?A、C工作的费用共增加了多少? 2.事件2中,项目监理机构如何调整计划才能既实现建设单位的要求又能使赶工费用最少?说明理由。增加的最少赶工费用是多少? 3.对表2-5中未通过的调试工作,根据施工合同进行责任界定,并确定应补偿施工单位的费用。 某办公楼工程,地下1层,地上10层。现浇钢筋混凝土框架结构,基础为管桩基础。建设单位与施工总承包单位签订了施工总承包合同,合同工期为29个月。按合同约定,施工总承包单位将预应力管桩工程分包给了符合资质要求的专业分包单位。施工总承包单位提交的施工总进度计划如图2—1所示(时间单位:月),该计划通过了监理工程师的审查和确认。 合同履行过程中,发生了如下事件。 事件1:专业分包单位将管桩专项施工方案报送监理工程师审批,遭到了监理工程师拒绝。在桩基施工过程中,由于专业分包单位没有按设计图纸要求对管桩进行封底施工,监理工程师向施工总承包单位下达了停工令,施工总承包单位认为监理工程师应直接向。专业分单位下达停工令,拒绝签收停工令。 事件2:在工程施工进行到第7个月时,因建设单位提出设计变更,导致G工作停止施工1个月。由于建设单位要求按期完工,施工总承包单位据此向监理工程师提出了赶工费索赔。根据合同约定,赶工费标准为18万元/月。 事件3:在H工作开始前,为了缩短工期,施工总承包单位将原施工方案中H工作的异节奏流水施工调整为成倍节拍流水施工。原施工方案中H工作异节奏流水施工横道图如图2—2所示(时间单位:月)。 【问题】 1.施工总承包单位计划工期能否满足合同工期要求?为保证工程进度目标,施工总承包单位应重点控制哪条施工线路? 2.事件1中,监理工程师及施工总承包单位的做法是否妥当?分别说明理由。 3.事件2中,施工总承包单位可索赔的赶工费为多少万元?说明理由。 4.事件3中,流水施工调整后,H工作相邻工序的流水步距为多少个月?工期可缩短多少个月?按照图2—2格式绘制调整后H工作的施工横道图。 以下属于水性涂料涂饰工程的是()。 ["A、聚氨酯丙烯酸涂料","B、仿花纹涂饰","C、乳液型涂料","D、有机硅丙烯酸涂料"]

某办公楼由主楼和辅楼组成,建设单位(甲方)与施工单位(乙方)签订了施工合同经甲方批准的施工网络进度计划如图2-5所示。

施工过程中发生如下事件。
事件1:在基坑开挖后,发现局部有软土层,重新调整了地基处理方案,经批准后组织实施,乙方为此增加费用5万元,基础施工工期延长3d。
事件2:辅楼施工时,甲方提出修改设计,乙方按设计变更要求拆除了部分已完工程,重新施工。造成乙方多支付人工费1万元,材料和机械费用2万元,辅楼工期因此拖延7d。
事件3:主楼施工中,因施工机械故障造成停工,主楼工期拖延7d,费用增加6万元。
【问题】
1.原施工网络计划中,关键工作是哪些?计划工期是多少?
2.针对上述每一件事,乙方如提出工期和费用索赔,索赔是否成立?请简述理由。
3.乙方共可得到的索赔工期是多少天?费用为多少元?

参考答案:
