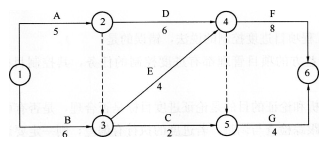

问题:
某工程双代号网络图如下图所示,箭头下方的数字表示工作的持续时间(单位:天),则工作E的总时差和自由时差分别为()。
A . 1和0
B . 2和1
C . 1和1
D . 2和2
某工程双代号网络图如下图所示,箭头下方的数字表示工作的持续时间(单位:天),则工作E的总时差和自由时差分别为()。
● 参考解析
【考点】双代号网络计划的时间参数计算。
【解析】题中关键线路为A-D-F,工期为19天,E工作最早完成时间EFE=10,紧后工作F、G的最早开始时间都为第11天,最迟开始时间分别为第11天和第15天,所以E工作的自由时差FFE=1,E工作最迟完成时间为F、G工作最迟开始时间的最小值,即第11天,所以总时差TFE=1。
因此,正确选项是C。
