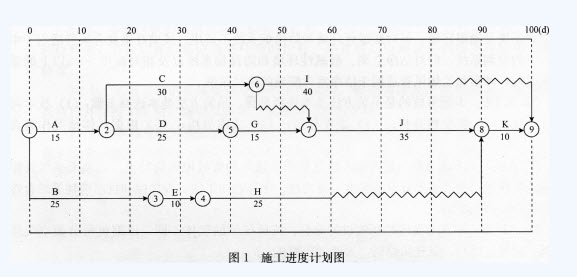

某机电安装工程项目开工之前,承包方向监理工程师提交了施工进度计划如图1所示,该计划满足合同工期1OO日的要求。
在上述施工进度计划中,由于工作E和工作G共用一塔式起重机(塔式起重机原计划在开工第25天后进场投人使用),必须顺序施工,使用的先后顺序不受限制(其他工作不使用塔式起重机)。
在施工过程中,由于业主要求变更设计图纸,使工作B停工1O日(其他工作持续时间不变),监理工程师及时向承包方发出通知,要求承包方调整进度计划,以保证该工程按合同工期完工。
承包方提出的调整方案及附加要求(以下各项费用数据均符合实际)如下:
(1)调整方案:将工作J的持续时间压缩5日。
(2)费用补偿要求:
①工作J压缩5日,增加赶工费25000元。
②塔式起重机闲置15日补偿:600(塔式起重机租赁费)×15=9000元。
③由于工作B停工1O日造成其他有关机械闲置、人员窝工等综合损失45000元。

承包方提出的各项费用补偿要求是否合理?为什么?监理工程师应批准补偿多少元?

样品处理系统流量调节部分限制样品流量不超过某允许值,起安全保护作用的部件有()。 ["稳流阀","止逆阀","转子流量计","限流阀"] 下列可引起心搏骤停的是()。 ["严重缺钾","严重高血钾","严重高血钙","严重高血镁","null"] 相引相 ()是目前公认的早期发现前列腺癌最佳的初筛方法 ["磁共振(MRI)扫描","前列腺癌的核素检查","前列腺穿刺活检","直肠指检联合前列腺特异性抗原(PSA)检查"] 什么是网络图法?编制双代号网络图的原则有哪些?

某机电安装工程项目开工之前,承包方向监理工程师提交了施工进度计划如图1所示,该计划满足合同工期1OO日的要求。
在上述施工进度计划中,由于工作E和工作G共用一塔式起重机(塔式起重机原计划在开工第25天后进场投人使用),必须顺序施工,使用的先后顺序不受限制(其他工作不使用塔式起重机)。
在施工过程中,由于业主要求变更设计图纸,使工作B停工1O日(其他工作持续时间不变),监理工程师及时向承包方发出通知,要求承包方调整进度计划,以保证该工程按合同工期完工。
承包方提出的调整方案及附加要求(以下各项费用数据均符合实际)如下:
(1)调整方案:将工作J的持续时间压缩5日。
(2)费用补偿要求:
①工作J压缩5日,增加赶工费25000元。
②塔式起重机闲置15日补偿:600(塔式起重机租赁费)×15=9000元。
③由于工作B停工1O日造成其他有关机械闲置、人员窝工等综合损失45000元。

承包方提出的各项费用补偿要求是否合理?为什么?监理工程师应批准补偿多少元?
参考答案:

  参考解析

本题暂无解析

在线 客服
