当前位置:公路工程综合练习题库

问题:

[问答题]

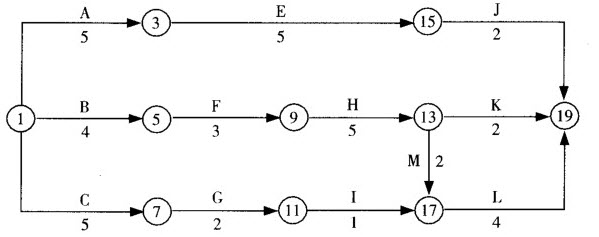

某公路工程项目合同工期为18个月。施工合同签订以后,施工单位编制了一份初始网络计划,如下图所示。

由于该工程施工工艺的要求。计划中工作C、工作H和工作J需共用一台起重施工机械,为此需要对初始网络计划做调整。

请绘出调整后的网络进度计划图。

锯齿型螺纹常用于起重机和()机械设备上,这种螺纹要求能承受较大的单向压力。 ["挖掘","压力","铸造","液压"] “的确良”是()织物的通俗叫法。 ["锦纶","维纶","涤纶","苎麻"] 某安装公司总承包了一大型压缩机组的设备安装任务,合同约定:安装公司负责大型压缩机组设备采购、施工和试运行工作,合同总额为5000万元,工期为12个月。在压缩机组设备采购之前,业主要求安装公司按其指定的供货商进行采购,被安装公司拒绝,安装公司按照市场公平竞争和优选厂商的原则,就压缩机组的型号、规格、数量、技术标准、到货地点、质量保证、运输手段、结算方式和产品价格与供货商签订了设备供货合同。按照采购合同约定的时间,压缩机组运达施工现场后,安装公司组织本公司人员对设备进行了开箱检查验收。验收合格后组织施工安装人员按照施工进度计划的安排和设备安装程序进行了安装就位,最后进入该工程项目的试运行阶段,安装公司在试运行阶段前期做了充分的技术、组织和物资三个方面的准备工作。建设单位要求安装公司组织并实施单体试运行和联动试运行,由设计单位编制试运行方案。联动试运行前进行了检查并确认: (1)已编制了试运行方案和操作规程; (2)建立了试运行组织,参加试运行人员已熟知运行工艺和安全操作规程,工程及资源环境的其余条件均已满足要求。符合要求后进行了设备的联动试运行。 安装公司拒绝业主指定供货商的做法是否正确?说明理由。 材料的吸水性、吸湿性、耐水性、抗渗性、抗冻性的含意是什么?各用什么指标表示? 尿道损伤的临床特点有()。 ["失血性休克","血尿","疼痛和血肿","尿外渗","排尿困难及尿潴留"]

某公路工程项目合同工期为18个月。施工合同签订以后,施工单位编制了一份初始网络计划,如下图所示。

由于该工程施工工艺的要求。计划中工作C、工作H和工作J需共用一台起重施工机械,为此需要对初始网络计划做调整。

请绘出调整后的网络进度计划图。
参考答案:

  参考解析

此题考查双代号网络计划中虚工作的运用。虚工作起到联系、断开、区分三个作用。案例背景中由于该工程施工工艺的要求计划中工作C、工作H和工作J需共用一台起重施工机械,也就意味着工作H只有在工作C结束后才能开始,工作J只有在工作H结束后才能开始。为了正确表达工作C、工作H和工作J之间的这种联系的逻辑关系,需要引入虚工作,运用虚工作的联系功能解决问题。
虚工作是双代号网络计划中最为重要的考点,虚工作起到联系、断开、区分三个作用,考生需要灵活运用虚工作的三个作用,做到融会贯通。

相关题目:

在线 客服
