背景资料:
某工程由四幢完全相同的砖混住宅楼组成,某建筑公司中标后,施工组织设计中考虑以每个单幢为一个施工流水段组织单位工程流水施工。经测算,各施工过程及流水节拍参数如下所示:

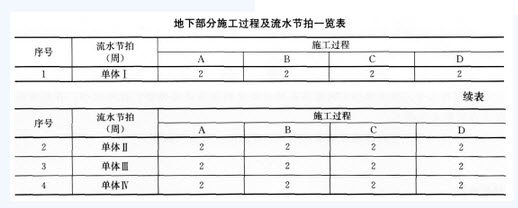

(1)地下部分(见下表)

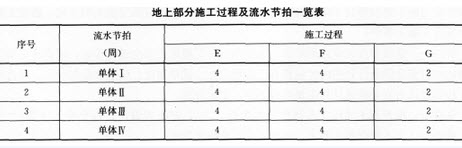

(2)地上部分

试按第3问的条件绘制流水施工进度计划,并计算整个工程的总工期。

黑帽 当井筒地层压力高于现有最高额定工作压力级别井控装置时,井控装置可按()选用。 ["地层破裂压力;","井壁坍塌压力;","最大关井井口压力;","套管最大抗内压力。"] 在行政法律关系双方当事人中必有一方是()。 绘画发展过程分为四个阶段;涂鸦期、象征期、()和客观写实期。 ()和(),这是儿童学话中的关键的两步,因为语言基本的奥秘已开始渗入这些简单的学习之中。

背景资料:
某工程由四幢完全相同的砖混住宅楼组成,某建筑公司中标后,施工组织设计中考虑以每个单幢为一个施工流水段组织单位工程流水施工。经测算,各施工过程及流水节拍参数如下所示:
(1)地下部分(见下表)

(2)地上部分

试按第3问的条件绘制流水施工进度计划,并计算整个工程的总工期。
参考答案:

  参考解析

这是一道典型的进度管理题,有一定的难度。主要考核对流水施工进度计划的绘制方和流水施工总工期的计算。
在本案例中,地下部分为等节奏流水施工,故专业队数等于施工过程数;地上部分为成倍节奏流水施工,故专业队数大于施工过程数。故工程整体流水施工进度计划图必须按施工队来绘制,而不能按施工过程来绘制。
如果能正确绘制施工进度计划,那总工期的计算就简单了,直接在图上数都能数出来。
当然,按公式计划,那就是:T总=T地下+T地上-搭接时间。
