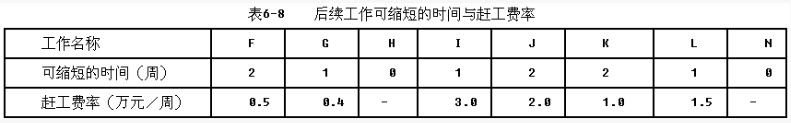

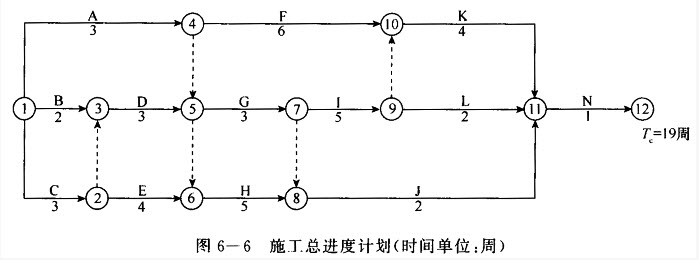

某工程,施工合同中约定,工期19周;钢筋混凝土基础工程量增加超出15%时,结算时对超出部分按原价的90%调整单价。经总监理工程师批准的施工总进度计划如图6-6所示,其中A、C工作为钢筋混凝土基础工程,B、G工作为片石混凝土基础工程,D、E、F、H、I工作为设备安装工程,K、L、J、N工作为设备调试工作。施工过程中,发生如下事件:事件1:合同约定A、C工作的综合单价为700元/m3。在A、C工作开始前,设计单位修改了设备基础尺寸,A工作的工程量由原来的4200m3增加到7000m3,C工作工程量由原来的3600m3减少到2400m3。事件2:A、D工作完成后,建设单位拟将后续工程的总工期缩短2周,要求项目监理机构帮助拟定一个合理的赶工方案,以便与施工单位洽商,项目监理机构提出的后续工作可以缩短的时间及其赶工费率见表6-8。事件3:调试工作结果见表6-9。

某工程,施工合同中约定,工期19周;钢筋混凝土基础工程量增加超出15%时,结算时对超出部分按原价的90%调整单价。经总监理工程师批准的施工总进度计划如图6-6所示,其中A、C工作为钢筋混凝土基础工程,B、G工作为片石混凝土基础工程,D、E、F、H、I工作为设备安装工程,K、L、J、N工作为设备调试工作。施工过程中,发生如下事件:事件1:合同约定A、C工作的综合单价为700元/m3。在A、C工作开始前,设计单位修改了设备基础尺寸,A工作的工程量由原来的4200m3增加到7000m3,C工作工程量由原来的3600m3减少到2400m3。事件2:A、D工作完成后,建设单位拟将后续工程的总工期缩短2周,要求项目监理机构帮助拟定一个合理的赶工方案,以便与施工单位洽商,项目监理机构提出的后续工作可以缩短的时间及其赶工费率见表6-8。事件3:调试工作结果见表6-9。 中华人民共和国公民的人格尊严不受侵犯,禁止用任何方法对公民进行() ["A、侮辱","B、诽谤和诬告陷害","C、批评","D、控告"] 下列有关我国公民权利的表述哪些符合宪法的规定?() ["公民对于任何国家机关和国家工作人员,有提出批评和建议的权利","公民对任何国家机关和国家工作人员的违法失职行为,有提出申诉、控告或者检举的权利","任何国家机关在接到公民提出的申诉、控告或者检举后,可以视情况查清事实,负责处理","国家机关和国家人员侵犯公民权利造成损失的,受害人有依法请求赔偿的权利"] 据宪法规定,下列哪些选项是正确的() ["A、国务院由总理、副总理、国务委员、秘书长组成","B、国务院常务会议由总理、副总理、国务委员、秘书长组成","C、有权改变或者撤销地方各级国家行政机关的不适当的决定和命令","D、国务院依法决定省、自治区、直辖市的范围内部分地区进入紧急状态"] 根据我国宪法的规定,关于动员和紧急状态的决定权,下列哪些选项是正确的() ["A、全国人大常委会有权决定全国总动员","B、全国人大常委会有权决定全国进入紧急状态","C、国务院有权决定个别省、自治区、直辖市进入紧急状态","D、国务院有权决定局部动员"]

某工程,施工合同中约定,工期19周;钢筋混凝土基础工程量增加超出15%时,结算时对超出部分按原价的90%调整单价。经总监理工程师批准的施工总进度计划如图6-6所示,其中A、C工作为钢筋混凝土基础工程,B、G工作为片石混凝土基础工程,D、E、F、H、I工作为设备安装工程,K、L、J、N工作为设备调试工作。施工过程中,发生如下事件:事件1:合同约定A、C工作的综合单价为700元/m3。在A、C工作开始前,设计单位修改了设备基础尺寸,A工作的工程量由原来的4200m3增加到7000m3,C工作工程量由原来的3600m3减少到2400m3。事件2:A、D工作完成后,建设单位拟将后续工程的总工期缩短2周,要求项目监理机构帮助拟定一个合理的赶工方案,以便与施工单位洽商,项目监理机构提出的后续工作可以缩短的时间及其赶工费率见表6-8。事件3:调试工作结果见表6-9。

参考答案:

  参考解析

本题暂无解析

在线 客服
