建设工程监理招标与投标
某工程项目业主与监理单位、施工单位分别签订了监理合同和施工合同。施工合同中规定,除空间桁架屋盖可分包给专业工程公司外,其他部分不得分包(除非业主同意)。本项目合同工期为22个月。

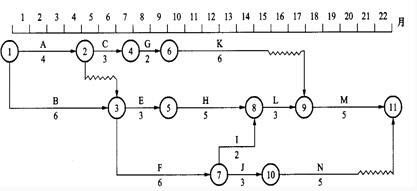

在工程开工前,施工单位在合同约定的日期内向总监理工程师提交了施工总进度计划(图1)和一份工程报告。

总监理工程师对施工单位提交的施工进度计划和工程报告进行了审核。施工单位在按总监理工程师确认的进度计划施工0.5个月后,因业主要求需要修改设计,致使工作K(混凝土工程)停工待图2.5个月。设计变更后,施工单位及时通过总监理工程师向业主提出索赔申请。
在施工过程中,部分施工机械由于运输原因未能按时进场,致使工作H的实际进度在第12月底时拖后1个月。
在工作F进行过程中,发生质量事故,总监理工程师下令停工,组织召开现场会议,分析事故原因。该质量事故是由于施工单位施工工艺不符合施工规范要求所致。总监理工程师责成施工单位返工,工作F的实际进度在第12月底时拖后2个月。

请在原进度计划中用前锋线表示出第12月底时工作K、H和F的实际进展情况,并分析进度偏差对工程总工期的影响。

质量成本的内容一般包括()。 ["预防成本","鉴定成本","内部故障成本","外部故障成本","废品损失成本"] 听说青岛停工留薪期限最长不超过12个月是吗?如果停工留薪期满还需继续治疗怎么办? 一票否决权制否决的内容是什么? 相传王母娘娘掌管的瑶池,种的是哪种吃了可以延年益寿的果实? 从是否具有法律效力的角度,发盘分为()。 ["还盘","实盘","虚盘","询盘","整盘"]

建设工程监理招标与投标
某工程项目业主与监理单位、施工单位分别签订了监理合同和施工合同。施工合同中规定,除空间桁架屋盖可分包给专业工程公司外,其他部分不得分包(除非业主同意)。本项目合同工期为22个月。
在工程开工前,施工单位在合同约定的日期内向总监理工程师提交了施工总进度计划(图1)和一份工程报告。

总监理工程师对施工单位提交的施工进度计划和工程报告进行了审核。施工单位在按总监理工程师确认的进度计划施工0.5个月后,因业主要求需要修改设计,致使工作K(混凝土工程)停工待图2.5个月。设计变更后,施工单位及时通过总监理工程师向业主提出索赔申请。
在施工过程中,部分施工机械由于运输原因未能按时进场,致使工作H的实际进度在第12月底时拖后1个月。
在工作F进行过程中,发生质量事故,总监理工程师下令停工,组织召开现场会议,分析事故原因。该质量事故是由于施工单位施工工艺不符合施工规范要求所致。总监理工程师责成施工单位返工,工作F的实际进度在第12月底时拖后2个月。

请在原进度计划中用前锋线表示出第12月底时工作K、H和F的实际进展情况,并分析进度偏差对工程总工期的影响。
参考答案:

  参考解析

本题暂无解析
