问题:

[问答题,案例分析题]

某工程项目难度较大,技术含量较高,经有关招标投标主管部门批准采用邀请招标方式招标。业主于2001年1月20日向符合资质要求的A、B、C三家承包商发出投标邀请书,A、B、C三家承包商均按招标文件的要求提交了投标文件,最终确定B承包商中标,并于2001年4月30日向B承包商发出了中标通知书。之后由于工期紧,业主口头指令B承包商先做开工准备,再签订工程承包合同。B承包商按照业主要求进行了施工场地平整等一系列准备工作,但业主迟迟不同意签订工程承包合同。2001年6月1日,业主书面函告B承包商,称双方尚未签订合同,将另行确定他人承担本项目施工任务。B承包商拒绝了业主的决定。后经过双方多次协商,才于2001年9月30日正式签订了工程承包合同。合同总价为6240万元,工期12个月,竣工日期2002年10月30日,承包合同另外规定:
(1)工程预付款为合同总价的25%。
(2)工程预付款从未施工工程所需的主要材料及构(配)件价值相当于工程预付款时起扣,每月以抵充工程款的方式陆续收回。主要材料及构(配)件比重按60%考虑。
(3)除设计变更和其他不可抗力因素外,合同总价不做调整。
(4)材料和设备均由B承包商负责采购。

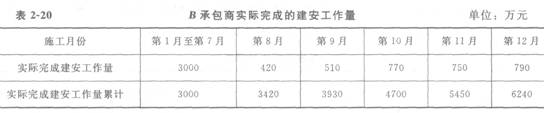

(5)工程保修金为合同总价的5%,在工程结算时一次扣留,工程保修期为正常使用条件下,建筑工程法定的最低保修期限。经业主工程师代表签认的B承包商实际完成的建安工作量(第1月至第12月)见表2—20。

本工程按合同约定按期竣工验收并交付使用。在正常使用情况下,2006年3月30日,使用单位发现屋面局部漏水,需要维修,8承包商认为此时工程竣工验收交付使用已超过3年,拒绝派人返修。业主被迫另请其他专业防水施工单位修理,修理费为5万元。
【问题】
1.指出本案招标投标过程中哪些文件属于要约邀请、要约和承诺?
2.业主迟迟不与B承包商签订合同,是否符合《招标投标法》的规定?说明理由。
3.在业主以尚未签订合同为由另行确定他人承担本项目施工任务时,8承包商可采取哪些保护自身合法权益的措施?
4.本工程预付款是多少万元?工程预付款应从哪个月开始起扣?第1个月至第7个
月份合计以及第8、9、10个月,业主工程师代表应签发的工程款各是多少万元?(请列出计算过程)
5.B承包商是否仍应对该屋面漏水承担质量保修责任,说明理由。屋面漏水修理费应由谁承担?

某工程项目,业主通过招标与甲建筑公司签订了土建工程施工合同,包括A、B、C、D、E、F、G、H八项工作,合同工期360d。业主与乙安装公司签订了设备安装施工合同,包括设备安装与调试工作,合同工期l80d。通过相互的协调,编制的网络进度计划如图2—16所示。 该工程施工过程中发生了以下事件。 (1)事件1:基础工程施工时,业主负责供应的钢筋混凝土预制桩供应不及时,使A工作延误7d。 (2)事件2:B工作施工后进行检查验收时,发现一预埋件埋置位置有误,经核查,是由于设计图纸中预埋件位置标注错误所致。甲建筑公司进行了返工处理,损失5万元,且使B工作延误15d。 (3)事件3:甲建筑公司因人员与机械调配问题造成C工作增加工作时间5d,窝工损失2万元。 (4)事件4:乙安装公司设备安装时,因接线错误造成设备损坏,使乙安装公司安装调试工作延误5d,损失12万元。发生以上事件后,施工单位均及时向业主提出了索赔要求。 【问题】 1.施工单位对以上各事件提出索赔要求,分析业主是否应给予甲建筑公司和乙安装公司工期和费用补偿。 2.如果合同中约定,由于业主原因造成延期开工或工期延期,每延期1d补偿施工单位6000元,由于施工单位原因造成延期开工或工期延误,每延误1d罚款6000元。计算施工单位应得的工期与费用补偿各是多少? 3.该项目采用预制钢筋混凝土桩基础,共有800根桩,桩长9m。合同规定:桩基分项工程的综合单价为180元/m;预制桩由业主购买供应,每根桩按950元计。计算甲建筑公司桩基础施工应得的工程款是多少? (注:计算结果保留一位小数。) 某房地产公司计划在北京开发某住宅项目,采用公开招标的形式有A、B、C、D、E、F六家施工单位领取了招标文件。本工程招标文件规定:2004年10月20日下午17:30为投标文件接收终止时间。在提交投标文件的同时,需投标单位提供投标保证金20万元。在2004年10月20日,A、B、C、D、F五家投标单位在下午17:30前将投标文件送达,E单位在次日上午8:00送达。各单位均按招标文件的规定提供了投标保证金。在10月20日上午10:25时,B单位向招标人递交了一份投标价格下降5%的书面说明。开标时,由招标人检查投标文件的密封情况,确认无误后,由工作人员当众拆封,并宣读了A、B、C、D、F承包商的名称、投标价格、工期和其他主要内容。在开标过程中,招标人发现C单位的标袋密封处仅有投标单位公章,没有法定代表人印章或签字。评标委员会委员由招标人直接确定,共有4人组成,其中招标人代表2人,经济专家1人,技术专家1人。招标人委托评标委员会确定中标人,经过综合评定,评标委员会确定A单位为中标单位。 【问题】 1.在招标投标过程中有何不妥之处?说明理由。 2.B单位向招标人递交的书面说明是否有效? 3.在开标后,招标人应对C单位的投标书作何处理?为什么? 4.投标书在哪些情况下可作为废标处理? 5.招标人对E单位的投标书作废标处理是否正确?理由是什么? 某国家重点建设项目,已通过招标审批手续,拟采用邀请招标方式进行招标。在施工招标文件中规定的部分内容如下。 (1)投标准备时间为15d。 (2)投标单位在收到招标文件后,若有问题需澄清,应在投标预备会之后以书面形式向招标单位提出,招标单位以书面形式单独进行解答。 (3)明确了投标保证金的数额及支付方式。为便于投标人提出问题并得到解决,招标单位将勘察现场和投标预备会安排在同一天进行。投标预备会由评标委员会组织并主持召开。各投标单位经过调研、收集资料,编制了投标文件,在规定的时间内递交评标委员会,准备评标。 【问题】 1.该项目采用邀请招标是否正确?说明理由。 2.施工招标文件中规定的部分内容有何不妥之处?并逐一改正。 3.勘察现场和投标预备会的安排是否合理?如不合理应怎样安排? 4.投标预备会由评标委员会组织是否妥当?如不妥当,应由谁组织? 5.投标文件应包括哪些内容? 6.投标单位投标文件的递交程序是否正确?如不正确,请改正。 某工程,施工总承包单位(以下简称“乙方”)按《建设工程施工合同(示范文本)》(GF-1999—0201)与建设单位(以下简称“甲方”)签订了施工总承包合同,合同中约定开工日期为2005年3月1日,乙方每月25日向甲方提交已完工程量报告,工程进度款支付时间为次月8日。甲方依据合同推荐某电梯安装单位(以下简称“丙方”)作为本项目电梯安装施工单位,丙方与乙方签订了分包合同。甲方委托监理公司对工程实施施工监理。 乙方项目经理开工前对本项目今后的工作做了如下安排。 (1)由项目经理负责组织编制“项目施工管理实施规划”。 (2)由项目总工程师负责建立项目质量管理体系,由项目生产经理负责建立安全管理体系并组织实施。 (3)由项目行政管理人员负责对所有安全施工的技术要求进行交底。 (4)由项目商务经理负责与劳务作业层、各协作单位、发包人、分包人的组织协调工作,解决项目中出现的各种问题。 (5)由项目经理负责组织有关单位进行单位工程竣工验收。 2005年5月15日,项目经理和项目商务经理一起向甲方催要4月份工程进度款。甲方说:“监理单位正在对4月份的工程量进行核对,工程进度款还要等一等。”项目经理立即停止施工,以催要工程进度款。电梯安装施工过程中,因甲方采购的一部电梯导轨型号到货错误,需要退换。丙方向项目监理机构提出了申请,要求补偿因退换导轨造成的费用损失。监理说:“此事应先找乙方。”丙方找到乙方,乙方项目经理回答:“你们是甲方推荐的,费用直接找甲方要,此事与我们没有关系。” 【问题】 1.逐项指出乙方项目经理开工前的工作安排是否妥当?对于不妥之项说明正确做法。 2.指出乙方停止施工以催要4月份工程进度款的做法和甲方的答复各有何不妥之处。 3.丙方向项目监理机构提出费用损失补偿申请是否恰当,说明理由。 4.乙方项目经理对于丙方提出索赔的回答是否恰当?说明理由。 某大型工程,由于技术特别复杂,对施工单位的施工设备及同类工程的施工经验要求较高,经省有关部门批准后决定采取邀请招标方式。招标人于2007年3月8日向通过资格预审的A、B、C、D、E五家施工承包企业发出了投标邀请书,五家企业接受了邀请并于规定时间内购买了招标文件。招标文件规定:2007年4月20日下午4时为投标截止时间,2007年5月10日发出中标通知书日。在2007年4月20日上午A、B、D、E四家企业提交了投标文件,但C企业于2007年4月20日下午5时才送达。2007年4月23日由当地招标投标监督办公室主持进行了公开开标。评标委员会共有7人组成,其中当地招标投标监督办公室1人,公证处1人,招标人1人,技术、经济专家4人。评标时发现B企业投标文件有项目经理签字并盖了公章,但无法定代表人签字和授权委托书;D企业投标报价的大写金额与小写金额不一致;E企业对某分项工程报价有漏项。招标人于2007年5月10日向A企业发出了中标通知书,双方于2007年6月12日签订了书面合同。 【问题】 1.该项目采取的招标方式是否妥当?说明理由。 2.分别指出对B企业、C企业、D企业和E企业的投标文件应如何处理?并说明理由。 3.指出评标委员会人员组成的不妥之处。 4.指出招标人与中标企业6月12日签订合同是否妥当,并说明理由。

某工程项目难度较大,技术含量较高,经有关招标投标主管部门批准采用邀请招标方式招标。业主于2001年1月20日向符合资质要求的A、B、C三家承包商发出投标邀请书,A、B、C三家承包商均按招标文件的要求提交了投标文件,最终确定B承包商中标,并于2001年4月30日向B承包商发出了中标通知书。之后由于工期紧,业主口头指令B承包商先做开工准备,再签订工程承包合同。B承包商按照业主要求进行了施工场地平整等一系列准备工作,但业主迟迟不同意签订工程承包合同。2001年6月1日,业主书面函告B承包商,称双方尚未签订合同,将另行确定他人承担本项目施工任务。B承包商拒绝了业主的决定。后经过双方多次协商,才于2001年9月30日正式签订了工程承包合同。合同总价为6240万元,工期12个月,竣工日期2002年10月30日,承包合同另外规定:
(1)工程预付款为合同总价的25%。
(2)工程预付款从未施工工程所需的主要材料及构(配)件价值相当于工程预付款时起扣,每月以抵充工程款的方式陆续收回。主要材料及构(配)件比重按60%考虑。
(3)除设计变更和其他不可抗力因素外,合同总价不做调整。
(4)材料和设备均由B承包商负责采购。
(5)工程保修金为合同总价的5%,在工程结算时一次扣留,工程保修期为正常使用条件下,建筑工程法定的最低保修期限。经业主工程师代表签认的B承包商实际完成的建安工作量(第1月至第12月)见表2—20。

本工程按合同约定按期竣工验收并交付使用。在正常使用情况下,2006年3月30日,使用单位发现屋面局部漏水,需要维修,8承包商认为此时工程竣工验收交付使用已超过3年,拒绝派人返修。业主被迫另请其他专业防水施工单位修理,修理费为5万元。
【问题】
1.指出本案招标投标过程中哪些文件属于要约邀请、要约和承诺?
2.业主迟迟不与B承包商签订合同,是否符合《招标投标法》的规定?说明理由。
3.在业主以尚未签订合同为由另行确定他人承担本项目施工任务时,8承包商可采取哪些保护自身合法权益的措施?
4.本工程预付款是多少万元?工程预付款应从哪个月开始起扣?第1个月至第7个
月份合计以及第8、9、10个月,业主工程师代表应签发的工程款各是多少万元?(请列出计算过程)
5.B承包商是否仍应对该屋面漏水承担质量保修责任,说明理由。屋面漏水修理费应由谁承担?

参考答案:

  参考解析

本题暂无解析
