某立井井筒井深815m,净直径7.5m,井筒基岩段井壁厚度600mm,混凝土强度等级C40。一施工单位承担了该井筒的施工,所采用的砌壁模板为金属整体液压下移式伸缩模板,高度4.Om,且可拆解均分为两段。
施工中,受断层和岩层倾角变化的影响,井筒提前进入了泥岩破碎带段。因工期紧张和材料准备不足,项目经理仍按原施工方案继续组织施工。在爆破后出渣时,发现井帮岩石风化现象严重,暴露高度l.Om时即出现多处片帮。强行出渣至一个浇筑段高4.Om后,工作面立即绑扎钢筋,绑扎过程中,发生了更严重的片帮垮落,致使一工人腿部骨折。工作面经简单处理后,继续绑扎钢筋至完成,然后下放模板并浇筑混凝土。在浇筑混凝土过程中,施工作业人员发现模板后面有声响,井帮继续有片帮垮落,但混凝土浇筑工作未停止,直至结束。后经拆模检查,井壁多处出现蜂窝麻面和孔洞,该段井壁验收时被认定为不合格。

关于地下水造成井巷工程水害的说法,错误的是() ["A.老窑水会与其他水源构成水力联系而致灾 ","B.含水层位于巷道水平以下不会造成突水事故 ","C.断层是否导通水源要通过探水确定 ","D.溶洞水造成的突水往往有水压大的特点"] 矿井定向是()的测量工作。 ["A.建立矿井测量控制网坐标系统 ","B.统一地面与井下测量控制网平面坐标系统 ","C.确定井筒的平面位置和方位 ","D.确定井底车场的标高和方位 "] 某施工单位承担一井下轨道运输大巷的施工。根据建设单位提供的地质资料,巷道在施工到距9号交岔点l28m时要穿过一砂岩含水层,含水层的穿越长度9m。施工单位按施工作业规程在掘进至距含水层5m时,停止掘进,进行打钻探水。打钻探水的施工队伍由掘进队成员构成,钻孔采用锚杆钻机。在施工巷道顶部的一个倾斜孑L到lOre时,钻孔出水,水量达到3m3/h,施工队长安排停止钻进,由施工人员拔出钻杆,砸入注浆管,连接管路后直接开始注入水泥浆。水泥浆的水灰比为1:1。在注浆一段时问后,观察发现注浆压力基本没有变化。待单孔注浆量达40m3时,建设单位下令停止注浆,然后,施工单位进行了扫孔复钻。因钻机能力的限制,实际钻深达到12m时,检查出水量为Im3/h,队长安排注浆封孔,恢复该巷道的正常掘进施工。 下列工程项目中,属于二级矿业工程专业注册建造师可以承担的工作项目有()。 ["A.年产45万t的煤矿井巷工程 ","B.合同额5000万元的单项工程 ","C.绝对瓦斯涌出量为30m3/rain的煤矿巷道工程 ","D.矿井井底车场水仓工程 ","E.立井钢结构井架安装工程"] 井下采掘作业必须探水前进的情况有()。 ["A.接近含水的断层时 ","B.接近积水的旧巷或采空区时 ","C.砌筑防水闸门后 ","D.工程暂停一个月以上时 ","E.发现有出水征兆时"]

某立井井筒井深815m,净直径7.5m,井筒基岩段井壁厚度600mm,混凝土强度等级C40。一施工单位承担了该井筒的施工,所采用的砌壁模板为金属整体液压下移式伸缩模板,高度4.Om,且可拆解均分为两段。
施工中,受断层和岩层倾角变化的影响,井筒提前进入了泥岩破碎带段。因工期紧张和材料准备不足,项目经理仍按原施工方案继续组织施工。在爆破后出渣时,发现井帮岩石风化现象严重,暴露高度l.Om时即出现多处片帮。强行出渣至一个浇筑段高4.Om后,工作面立即绑扎钢筋,绑扎过程中,发生了更严重的片帮垮落,致使一工人腿部骨折。工作面经简单处理后,继续绑扎钢筋至完成,然后下放模板并浇筑混凝土。在浇筑混凝土过程中,施工作业人员发现模板后面有声响,井帮继续有片帮垮落,但混凝土浇筑工作未停止,直至结束。后经拆模检查,井壁多处出现蜂窝麻面和孔洞,该段井壁验收时被认定为不合格。

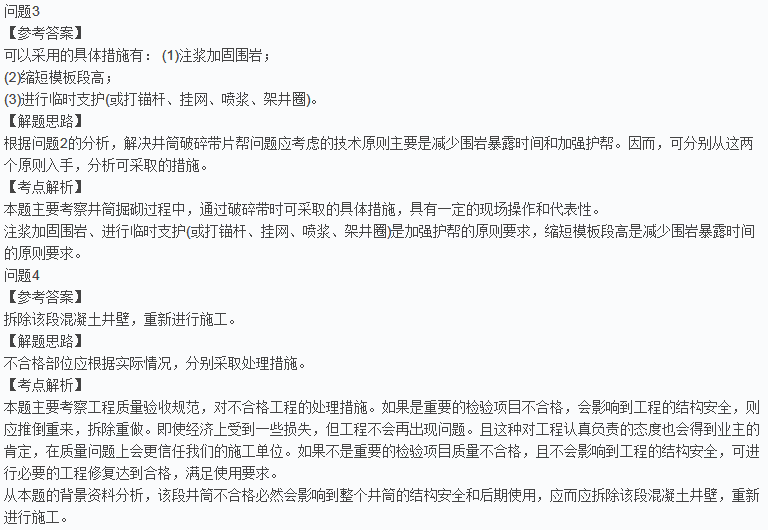

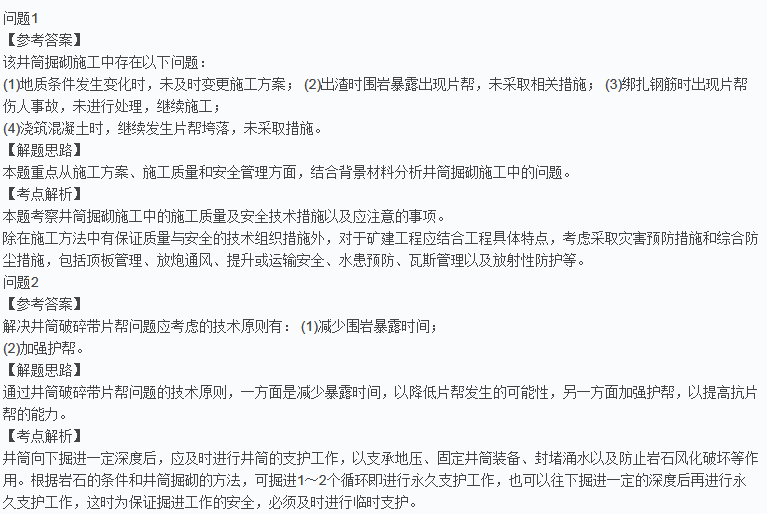

参考答案:
