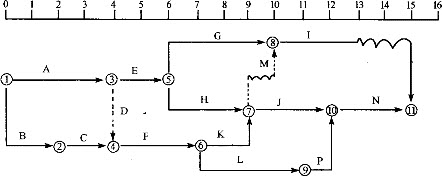

某工程双代号时标网络计划如图,下列选项正确的是()。
A . 工作G的TF为2d
B . 工作J的LS为9d
C . 工作K的EF为8d
D . 工作L的TF为1d
E . 工作C的FF为0d
某工程双代号时标网络计划如图,下列选项正确的是()。
● 参考解析
因为本图中的关键工作是A、B、C、E、F、H、K、L、J、P、N,所以工作C和L的总时差和自由时差均为零,则备选项D是错的,备选项E是正确的,工作K的EF为9d,工作J的LS为9d,工作G不是关键工作,因其紧后工作有两天自由时差,所以工作G有两天总时差。
