背景资料:

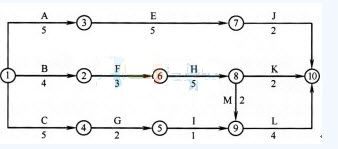

某工程项目合同工期为18个月,施工合同签订以后,施工单位编制了一份初始进度计划网络图(单位:月)如下:

施工过程中,发生了如下事件:
事件一:由于该工程涉及某专利技术,进度计划网络图中的工作C、工作H和工作J需共用一台特殊履带吊装起重机械,而且按上述顺序依次施工,为此需要对初始网络图作调整。
事件二:该特殊履带吊装起重机械租赁台班费用相当贵,而且无论是否使用,租赁费用从进场就开始计算,直到出场。施工单位为减少该特殊设备在现场的闲置时间,拟重新调整工作C的起止时间,以尽量压缩该特殊设备的租赁时间。
事件三:工程竣工前,所有标准养护试件强度均符合设计要求,但部分同条件养护试件强度判定为不合格,监理工程师要求进行实体检测。施工单位认为应以标准养护试件强度为准,应判断结构符合要求。在建设单位的要求下,最终进行了结构实体检验,经检验合格,由建设单位组织竣工验收。

事件二中,工作C应如何安排?并说明理由。

农产品物流 为了保护皮肤,应当尽量少接触阳光、空气和水。 需要通过选育自交系,配制自交系间杂交种利用杂种优势的是()。 ["自花授粉作物","异花授粉作物","无性繁殖作物","以上三种都是"] 世界著名的肉用鸭是()。 ["南京鸭","北京填鸭","江苏鸭","河北鸭"] 热导检测器式分析仪是通过测量混合气体()的变化量来实现对被测组分的测量的。 ["压力","热导率","电阻值","温度"]

背景资料:
某工程项目合同工期为18个月,施工合同签订以后,施工单位编制了一份初始进度计划网络图(单位:月)如下:

施工过程中,发生了如下事件:
事件一:由于该工程涉及某专利技术,进度计划网络图中的工作C、工作H和工作J需共用一台特殊履带吊装起重机械,而且按上述顺序依次施工,为此需要对初始网络图作调整。
事件二:该特殊履带吊装起重机械租赁台班费用相当贵,而且无论是否使用,租赁费用从进场就开始计算,直到出场。施工单位为减少该特殊设备在现场的闲置时间,拟重新调整工作C的起止时间,以尽量压缩该特殊设备的租赁时间。
事件三:工程竣工前,所有标准养护试件强度均符合设计要求,但部分同条件养护试件强度判定为不合格,监理工程师要求进行实体检测。施工单位认为应以标准养护试件强度为准,应判断结构符合要求。在建设单位的要求下,最终进行了结构实体检验,经检验合格,由建设单位组织竣工验收。

事件二中,工作C应如何安排?并说明理由。
参考答案:

  参考解析

事件二中的目的是尽量压缩该特殊设备的租赁时间,而工作C、工作H、工作J的施工时间是固定不变的,于是我们只能通过合理的施工组织来压缩设备的闲置时间,以使整个租赁时间最短。
通过上一问可知,设备在工作C和工作H间可能存在闲置,如果将工作C开始时间后移2个月,则可将闲置时间消除,即设备租赁期减少为12个月。
