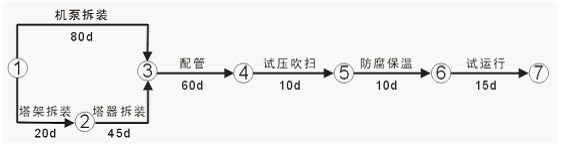

A公司应邀参加氮制造厂合成压缩工段技改工程投标,招标书说明,以工期安排最短、最合理为中标主要条件。A公司技术部门依据招标书指出的工程内容编制了网络计划(见下图)。


附加说明:1.配管包括机泵本体配管25d,塔器本体配管20d,塔机间连接配管15d;2.试运行包含空负荷单机和联动试运转,考虑不可预见因素较多,计划安排15d的试运行时间。
A公司总工程师审核认为网络图不符合最短工期要约,退回重编,要求附加说明。
经修改重编网络图,A公司最后中标。
施工中无损检测发现甲供的高压管件焊缝存在缺陷,退货重供,延误施工10天,A公司为保证总工期不变,加大投入,实施加班作业,最终如期完工。为此,A公司向业主发出索赔意向书。
问题:
1.A公司技术部门第一次提交的网络计划工期为多少天?以节点符号表示出关键线路。
2.以不压缩各工序的工作时间为前提条件,画出重编的网络计划图。工期可缩短多少天?以节点符号表示出关键线路。并以重编的网络计划为前提,附加说明如何再进一步缩短工期?
3.高压管件焊缝常用哪几种无损检测方法检测(以优先顺序排序)?
4.发现高压管件不合格,A公司应如何处理?A公司索赔成立的条件是什么?

下列哪项不是温燥伤肺的症状() ["A.恶寒发热","B.唇鼻干燥","C.无痰或痰少而黏","D.干咳","E.咽喉干痛"] 下列哪项不是出自《景岳全书》:() ["外感之邪多有余,内伤之病多不足","六气皆令人咳,风寒为主","咳证虽多,无非肺病","肺体若金,譬若钟然,钟非叩不鸣,风寒暑湿燥火六淫之邪,自外击之则鸣,劳欲情志,饮食炙焯之火自内攻之则亦鸣","咳嗽之要,止唯二证,一日外感,一日内伤而尽之矣"] 关于外感咳嗽的治疗,下列哪项是错误的:() ["宜寒凉收敛","宜驱邪宣肺","应注意与内伤关系","若实中有虚,宜兼补以散之","药不宜静,静则留连不解"] 我国《保险法》的规定,在人身保险合同中,受益人先于被保险人死亡,没有其他受益人的保险金作为被保险人的无人认领遗产,由保险人缴付给社会慈善机构。() 我国《保险法》规定:海上保险适用《中华人民共和国海商法》的有关规定;《中华人民共和国海商法》未规定的,适用本法的有关规定。中外合资保险公司、外资独资保险公司、外国保险公司分公司适用本法规定;法律、行政法规另有规定的,适用其规定。()

A公司应邀参加氮制造厂合成压缩工段技改工程投标,招标书说明,以工期安排最短、最合理为中标主要条件。A公司技术部门依据招标书指出的工程内容编制了网络计划(见下图)。


附加说明:1.配管包括机泵本体配管25d,塔器本体配管20d,塔机间连接配管15d;2.试运行包含空负荷单机和联动试运转,考虑不可预见因素较多,计划安排15d的试运行时间。
A公司总工程师审核认为网络图不符合最短工期要约,退回重编,要求附加说明。
经修改重编网络图,A公司最后中标。
施工中无损检测发现甲供的高压管件焊缝存在缺陷,退货重供,延误施工10天,A公司为保证总工期不变,加大投入,实施加班作业,最终如期完工。为此,A公司向业主发出索赔意向书。
问题:
1.A公司技术部门第一次提交的网络计划工期为多少天?以节点符号表示出关键线路。
2.以不压缩各工序的工作时间为前提条件,画出重编的网络计划图。工期可缩短多少天?以节点符号表示出关键线路。并以重编的网络计划为前提,附加说明如何再进一步缩短工期?
3.高压管件焊缝常用哪几种无损检测方法检测(以优先顺序排序)?
4.发现高压管件不合格,A公司应如何处理?A公司索赔成立的条件是什么?

参考答案:

  参考解析

本题暂无解析
