问题:

[问答题]

某实施施工监理的工程,建设单位按照《建设工程施工合同(示范文本)》(GF-2013-0201)与甲施工单位签订了施工总承包合同。合同约定:开工日期为2011年3月1日,工期为302d。建设单位负责施工现场外道路开通及设备采购;设备安装工程可以分包。

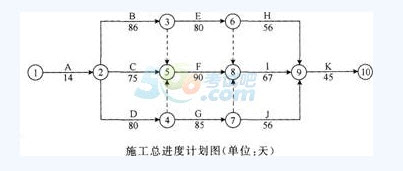

经总监理工程师批准的施工总进度计划如下图所示。

工程实施中发生了下列事件:
事件1:由于施工现场外道路未按约定时间开通,致使甲施工单位无法按期开工。2013年2月21日,甲施工单位向项目监理机构提出申请,要求开工日期推迟3d,补偿延期开工造成的实际损失3万元。经专业监理工程师审查,情况属实。
事件2:C工作是土方开挖工程。土方开挖时遇到了难以预料的暴雨天气,工程出现重大安全事故隐患,可能危及作业人员安全,甲施工单位及时报告了项目监理机构。为处理安全事故隐患,C工作实际持续时间延长了12d。甲施工单位申请顺延工期12d、补偿直接经济损失10万元。
事件3:F工作是主体结构工程,甲施工单位计划采用新的施工工艺,并向项目监理机构报送了具体方案,经审批后组织了实施。结果大大降低了施工成本,但F工作实际持续时间延长了5d,甲施工单位申请顺延工期5d。
事件4:甲施工单位将设备安装工程(J工作)分包给乙施工单位,分包合同工期为56d。乙施工单位完成设备安装后,单机无负荷试车没有通过,经分析是设备本身出现问题。经设备制造单位修理,第二次试车合格。由此发生的设备拆除、修理、重新安装和重新试车的各项费用分别为2万元、5万元、3万元和1万元,J工作实际持续时间延长了24d。乙施工单位向甲施工单位提出索赔后,甲施工单位遂向项目监理机构提出了顺延工期和补偿费用的要求。

事件3中,项目监理机构应按什么程序审批甲施工单位报送的方案?对甲施工单位的顺延工期申请如何答复?说明理由。

1000MW发电机定子重量可达400t以上,卸车方式主要采用()。 ["行车抬吊卸车","桅杆抬吊卸车","液压提升装置卸车","卷扬机提升卸车"] 简述韵律的类型有哪些? 某公司中标承建中压A燃气管线工程,管道直径DN30mm,长26km,合同价3600万元。 管道沟槽开挖过程中,遇到地质勘察时未探明的废弃砖沟,经现场监理工程师口头同意,施工项目部组织人员、机具及时清除了砖沟,进行换填级配砂石处理,使工程增加了合同外的工作量。 项目部就此向发包方提出计量支付,遭到监理工程师拒绝。 监理工程师在工程检查中发现问题: (1)现场正在焊接作业的两名焊工是公司临时增援人员,均已在公司总部从事管理岗位半年以上; (2)管道准备连接施焊的数个坡口处有油溃等杂物。检查后,向项目部发出整改通知。 项目部处理废弃砖沟在程序上是否妥当?如不妥当,写出正确的程序。 亚乔木 江苏省盐城市某县拥有人口2万左右,其中劳动力人口为8000人,由于该县乡镇企业发展迅速,规模较大,其中个别企业已发展成全国知名企业。这些乡镇企业吸收本地劳动力5000人,该县从企业的年利润中提取20%作为农业发展基金。该县主要劳动力被企业吸收,针对这种情况,应如何发展农业基本建设,下列各项合理的有()。 ["兴建小型饲料加工厂,使农业转向加工型农业","划出100亩菜地农地生产“绿色高科技食品”,提高农产品产值和农民收入","实行良种化,全部从外地引入良种,无需试验性种植","选拨有较好知识基础的本地结业生,将他们培养成新型智力型农民"]

某实施施工监理的工程,建设单位按照《建设工程施工合同(示范文本)》(GF-2013-0201)与甲施工单位签订了施工总承包合同。合同约定:开工日期为2011年3月1日,工期为302d。建设单位负责施工现场外道路开通及设备采购;设备安装工程可以分包。
经总监理工程师批准的施工总进度计划如下图所示。

工程实施中发生了下列事件:
事件1:由于施工现场外道路未按约定时间开通,致使甲施工单位无法按期开工。2013年2月21日,甲施工单位向项目监理机构提出申请,要求开工日期推迟3d,补偿延期开工造成的实际损失3万元。经专业监理工程师审查,情况属实。
事件2:C工作是土方开挖工程。土方开挖时遇到了难以预料的暴雨天气,工程出现重大安全事故隐患,可能危及作业人员安全,甲施工单位及时报告了项目监理机构。为处理安全事故隐患,C工作实际持续时间延长了12d。甲施工单位申请顺延工期12d、补偿直接经济损失10万元。
事件3:F工作是主体结构工程,甲施工单位计划采用新的施工工艺,并向项目监理机构报送了具体方案,经审批后组织了实施。结果大大降低了施工成本,但F工作实际持续时间延长了5d,甲施工单位申请顺延工期5d。
事件4:甲施工单位将设备安装工程(J工作)分包给乙施工单位,分包合同工期为56d。乙施工单位完成设备安装后,单机无负荷试车没有通过,经分析是设备本身出现问题。经设备制造单位修理,第二次试车合格。由此发生的设备拆除、修理、重新安装和重新试车的各项费用分别为2万元、5万元、3万元和1万元,J工作实际持续时间延长了24d。乙施工单位向甲施工单位提出索赔后,甲施工单位遂向项目监理机构提出了顺延工期和补偿费用的要求。

事件3中,项目监理机构应按什么程序审批甲施工单位报送的方案?对甲施工单位的顺延工期申请如何答复?说明理由。
