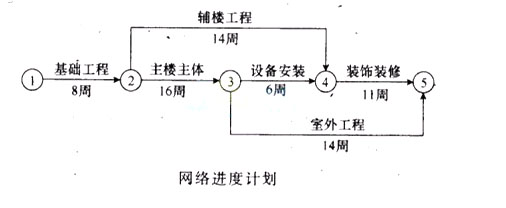

某办公楼由12层主楼和3层辅楼组成。施工单位(乙方)与建设单位(甲方)签订了承建该办公楼施工合词,合同工期为41周。合同约定,工期每提前(或拖后)1d奖励(或罚款)2500元。乙方提交了粗略的施工网络进度计划,并得到甲方的批准。该网络进度计划如下图所示:
施工过程中发生了如下事件。
事件1:在基坑开挖后,发现局部有软土层,乙方配合地质复查,配合用工10个工日。根据批准的地基处理方案,乙方增加直接费5万元。因地基复查使基础施工工期延长3日,人工窝工15个工日。
事件2:辅楼施工时,因某处设计尺寸不当,甲方要求拆除已施工部分重新施工因此造成增加用工30个工日,材料费、机械台班费计2万元,辅楼主体工作拖延1天。
事件3:在主楼主体施工中,因施工机械故障,造成工人窝工8个工日,该工作工期延长4日。
事件4:因乙方购买的室外工程管线材料质量不合格,甲方令乙方重新购买因此造成该项工作多用人工8个工日,该项工作工期延长4日,材料损失费1万元。
事件5:鉴于工期较紧,经甲方同意,乙方在装饰装修时采取了加快施工的技术措施,使得该项工作缩短了1天,该项技术组织措施费0.6万元。
其余各项工作实际作业工期和费用与原计划相符。

针对上述每一事件,分别简述乙方能否向甲方提出工期及费用索赔的理由。

对《共产党宣言》的解释正确的是()。 ①文件的起草人是马克思、恩格斯 ②马克思、恩格斯是受共产主义者同盟代表大会的委托起草这份文件的 ③这份文件的发表,标志着马克思主义的诞生 ④文件发表于1848年 ["①②③","①②④","①③④","①②③④"] What resource would you recommend to a new Cisco partner for a variety of tools?() [" Channel Incentive program"," Unified Communications for SMB"," Partner Central"," Steps to Success"," Instructions: Number of answers: 1"] 我国规定,经营典当行必须办理《特种行业许可证》,至少要一定数量的股东和实收货币股本金。具体标准是() ["5个以上,100万元以上","8个以上,500万元以上","10个以上,800万元以上","15个以上,1000万元以上"] 下列属于股票投资系统风险的是()。 ["企业风险","货币市场风险","市场价格风险","购买力风险","道德风险"] 下表为某公司的资产负债表和损益表: 损 益 表: 该公司1996年发行在外股票数1200万股,1997年1500万股,其平均市价分别为5.0元和5.5元,1997年派息500万元。 问:1997年该公司 求:1997年每股支付的股利?

某办公楼由12层主楼和3层辅楼组成。施工单位(乙方)与建设单位(甲方)签订了承建该办公楼施工合词,合同工期为41周。合同约定,工期每提前(或拖后)1d奖励(或罚款)2500元。乙方提交了粗略的施工网络进度计划,并得到甲方的批准。该网络进度计划如下图所示:
施工过程中发生了如下事件。
事件1:在基坑开挖后,发现局部有软土层,乙方配合地质复查,配合用工10个工日。根据批准的地基处理方案,乙方增加直接费5万元。因地基复查使基础施工工期延长3日,人工窝工15个工日。
事件2:辅楼施工时,因某处设计尺寸不当,甲方要求拆除已施工部分重新施工因此造成增加用工30个工日,材料费、机械台班费计2万元,辅楼主体工作拖延1天。
事件3:在主楼主体施工中,因施工机械故障,造成工人窝工8个工日,该工作工期延长4日。
事件4:因乙方购买的室外工程管线材料质量不合格,甲方令乙方重新购买因此造成该项工作多用人工8个工日,该项工作工期延长4日,材料损失费1万元。
事件5:鉴于工期较紧,经甲方同意,乙方在装饰装修时采取了加快施工的技术措施,使得该项工作缩短了1天,该项技术组织措施费0.6万元。
其余各项工作实际作业工期和费用与原计划相符。

针对上述每一事件,分别简述乙方能否向甲方提出工期及费用索赔的理由。
