某办公楼工程,建筑面积18500m2,现浇钢筋混凝土框架结构,筏板基础。该工程位于市中心,场地狭小,开挖土方须外运至指定地点。建设单位通过公开招标方式选定了施工总承包单位和监理单位,并参照《建设工程施工合同(示范文本)》GF一2013一0201签订了施工总承包合同,施工总承包单位进场后按合同要求提交了总进度计划,如下图所示(时间单位:月),并经过监理工程师审查和确认。

合同履行过程中,发生了下列事件:
事件一:施工总承包单位依据基础形式、工程规模、现场和机具设备条件以及土方机械的特点,选择了挖土机、推土机、自卸汽车等土方施工机械,编制了土方施工方案。
事件二:基础工程施工完成后,在施工总承包单位自检合格、总监理工程师签署“质量控制资料符合要求”的审查意见的基础上,施工总承包单位项目经理组织施工单位质量部门负责人、监理工程师进行了分部工程验收。
事件三:当施工进行到第5个月时,因建设单位设计变更导致工作B延期2个月,造成施工总承包单位施工机械停工损失费13000元和该施工机械操作人员窝工费2000元,施工总承包单位提出一项工期索赔和两项费用索赔。

施工总承包单位提交的施工总进度计划的工期是多少个月?指出该工程总进度计划的关键线路(用节点表示)。

日游式森林公园 消毒供应室工作区域的地面与墙面踢脚及所有阴角均应为()设计 ["直角","钝角","弧形","无特殊要求"] 监狱应当按照实物量标准供应罪犯伙食,科学配膳,合理调剂,杜绝浪费。对未成年和患病罪犯,()伙食标准。 ["应当适当提高","可以适当提高","应当适当降低","可以适当降低"] 对重复使用的诊疗器械、器具和物品进行回收、分类、清洗、消毒的区域是() ["去污区","检查包装区","灭菌间","无菌物品发放区"] 影响作物根系对水分的吸收,阻碍作物生长的土壤盐分含量为()  ["0.3%","0.5%","0.7%","1%"]

某办公楼工程,建筑面积18500m2,现浇钢筋混凝土框架结构,筏板基础。该工程位于市中心,场地狭小,开挖土方须外运至指定地点。建设单位通过公开招标方式选定了施工总承包单位和监理单位,并参照《建设工程施工合同(示范文本)》GF一2013一0201签订了施工总承包合同,施工总承包单位进场后按合同要求提交了总进度计划,如下图所示(时间单位:月),并经过监理工程师审查和确认。

合同履行过程中,发生了下列事件:
事件一:施工总承包单位依据基础形式、工程规模、现场和机具设备条件以及土方机械的特点,选择了挖土机、推土机、自卸汽车等土方施工机械,编制了土方施工方案。
事件二:基础工程施工完成后,在施工总承包单位自检合格、总监理工程师签署“质量控制资料符合要求”的审查意见的基础上,施工总承包单位项目经理组织施工单位质量部门负责人、监理工程师进行了分部工程验收。
事件三:当施工进行到第5个月时,因建设单位设计变更导致工作B延期2个月,造成施工总承包单位施工机械停工损失费13000元和该施工机械操作人员窝工费2000元,施工总承包单位提出一项工期索赔和两项费用索赔。

施工总承包单位提交的施工总进度计划的工期是多少个月?指出该工程总进度计划的关键线路(用节点表示)。
参考答案:

  参考解析

时差可分为总时差和自由时差两种:工作总时差,是指在不影响总工期的前提下,本工作可以利用的机动时间;工作自由时差,是指在不影响其所有紧后工作最早开始的前提下,本工作可以利用的机动时间。
关键工作:是网络计划中总时差最小(或为0)的工作,在双代号时标网络图上,没有波形线的工作即为关键工作。
关键线路:全部由关键工作所组成的线路就是关键线路。关键线路的工期即为网络计划的计算工期。
背景资料中给出的是双代号网络计划,根据时间参数的定义计算网络计划中各工作的时间参数,然后根据总时差判断关键工作和关键线路。

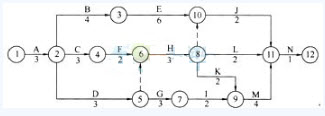

由上表可知,关键工作有:A、C、F、H、K、M、N。全部由关键工作连成的线路则为关键线路,由此,则用节点表示的关键线路为:①→②→④→⑥→⑧→⑨→⑩→11→12。
关键线路的长度就是总工期:3+3+2+3+2+4+1=18(月)。
特别提醒,关键线路上的所有工作肯定都是关键工作(计划工作等于计算工期时,总时差为0的工作;计划工期不等于计算工期时,总时差最小的工作),但并不是网络图中的所有关键工作一定都在关键线路上。
