问题:
承包人与发包人签订了新建水闸工程项目的合同,合同约定:开工日期为2012年11月1日,签约合同价为800万元。承包人根据新建水闸工程的部分工程的施工逻辑关系表绘制了如下网络计划图(每月均以30天计)。
施工中发生如下事件:
事件一:由于遇到强风暴冲毁运输道路,新制闸门2013年4月25日才运抵施工现场。
事件二:在对闸墩进行质量检查中,发现部分止水达不到质量标准,需返工处理,C工作于2013年4月30日完成。

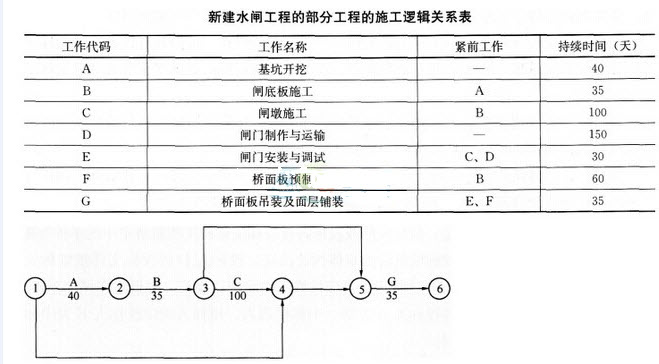

事件三:截至2013年2月,工程量统计表如下。
承包人与发包人签订了新建水闸工程项目的合同,合同约定:开工日期为2012年11月1日,签约合同价为800万元。承包人根据新建水闸工程的部分工程的施工逻辑关系表绘制了如下网络计划图(每月均以30天计)。
施工中发生如下事件:
事件一:由于遇到强风暴冲毁运输道路,新制闸门2013年4月25日才运抵施工现场。
事件二:在对闸墩进行质量检查中,发现部分止水达不到质量标准,需返工处理,C工作于2013年4月30日完成。
事件三:截至2013年2月,工程量统计表如下。
● 参考解析
这是一道考核工程量计算的题目,考核累计工程量、总工程量之间的关系掌握。分别计算实际累计工程量、计划累计工程量,将两者之差与总工程量比较。
