某机电安装公司项目部承建的雨水管道工程管线总长为1000m,采用直径为600mm的混凝土管,柔性接口;每50m设检查井一座。管底位于距地表下4m,无地下水,采用挖掘机开槽施工。

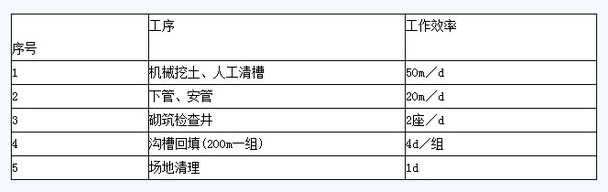

该项目部根据建设单位对工期的要求编制了施工进度计划。编制计划时,项目部使用的指标见下表。
考虑管材进场的连续性和人力资源的合理安排,在编制进度计划时做了以下部署:
(1)挖土5d后开始下管、安管工作;(2)下管、安管200m后砌筑检查井;(3)检查井砌筑后,按四个井段为一组(200m)对沟槽回填。
项目部编制的施工进度计划见图2-7(只给出部分内容)。
工程实施过程中,挖土施工10d后遇雨,停工10d。项目部决定在下管、安管工序采取措施,确保按原计划工期完成。

遇雨后项目部应在下管、安管工序采取什么措施确保按原计划工期完成?

1921年7月,胡适的《尝试集》出版成为中国新诗史上的一座里程碑。 为了避免离心泵产生汽蚀,一般使用入口最低压力()输送温度下液体的饱和蒸汽压 ["大于","小于","等于","无关"] 入井钻柱受到的轴向拉力主要是由于()所产生的,且在井口处最大,向下逐渐减少。 ["扭矩","钻柱自重","轴向压力"] 韦应物是大历时期能自成一家的著名诗人,因五言诗写得好,曾自许为“五言长城”。 公司的名称权既是人身权,又是一种财产权。

某机电安装公司项目部承建的雨水管道工程管线总长为1000m,采用直径为600mm的混凝土管,柔性接口;每50m设检查井一座。管底位于距地表下4m,无地下水,采用挖掘机开槽施工。
该项目部根据建设单位对工期的要求编制了施工进度计划。编制计划时,项目部使用的指标见下表。
考虑管材进场的连续性和人力资源的合理安排,在编制进度计划时做了以下部署:
(1)挖土5d后开始下管、安管工作;(2)下管、安管200m后砌筑检查井;(3)检查井砌筑后,按四个井段为一组(200m)对沟槽回填。
项目部编制的施工进度计划见图2-7(只给出部分内容)。
工程实施过程中,挖土施工10d后遇雨,停工10d。项目部决定在下管、安管工序采取措施,确保按原计划工期完成。

遇雨后项目部应在下管、安管工序采取什么措施确保按原计划工期完成?
