某机电安装公司项目部承建的雨水管道工程管线总长为1000m,采用直径为600mm的混凝土管,柔性接口;每50m设检查井一座。管底位于距地表下4m,无地下水,采用挖掘机开槽施工。

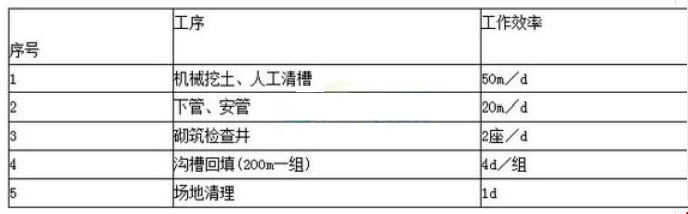

该项目部根据建设单位对工期的要求编制了施工进度计划。编制计划时,项目部使用的指标见下表。

考虑管材进场的连续性和人力资源的合理安排,在编制进度计划时做了以下部署:
(1)挖土5d后开始下管、安管工作;
(2)下管、安管200m后砌筑检查井;
(3)检查井砌筑后,按四个井段为一组(200m)对沟槽回填。
项目部编制的施工进度计划见图(只给出部分内容)。

工程实施过程中,挖土施工10d后遇雨,停工10d。项目部决定在下管、安管工序采取措施,确保按原计划工期完成。

本工程计划总工期需要多少天?

煤层气 ()是衡量结构的承载能力和确定强度设计值的重要指标。  ["抗拉强度","极限强度","屈服强度","抗压速度"] 变压器运行中发出噪音的原因是()。 ["二次绕组开路","过载或短路","一二次绕组通地","绝缘老化"] 建筑既表示建造房屋和从事其他土木工程的活动,又表示这种活动的成果-建筑物。 下列M指令中,能对程序进行控制的是()。 ["M06","M02","M03","M08"]

某机电安装公司项目部承建的雨水管道工程管线总长为1000m,采用直径为600mm的混凝土管,柔性接口;每50m设检查井一座。管底位于距地表下4m,无地下水,采用挖掘机开槽施工。
该项目部根据建设单位对工期的要求编制了施工进度计划。编制计划时,项目部使用的指标见下表。

考虑管材进场的连续性和人力资源的合理安排,在编制进度计划时做了以下部署:
(1)挖土5d后开始下管、安管工作;
(2)下管、安管200m后砌筑检查井;
(3)检查井砌筑后,按四个井段为一组(200m)对沟槽回填。
项目部编制的施工进度计划见图(只给出部分内容)。

工程实施过程中,挖土施工10d后遇雨,停工10d。项目部决定在下管、安管工序采取措施,确保按原计划工期完成。

本工程计划总工期需要多少天?
参考答案:
